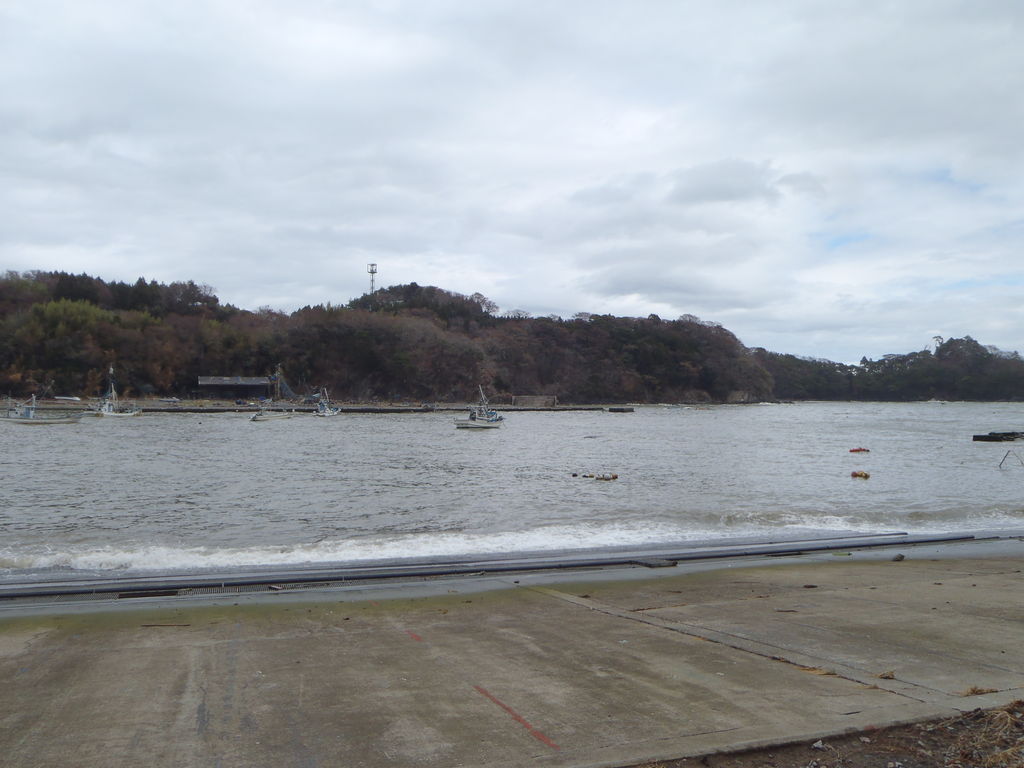

【地図】

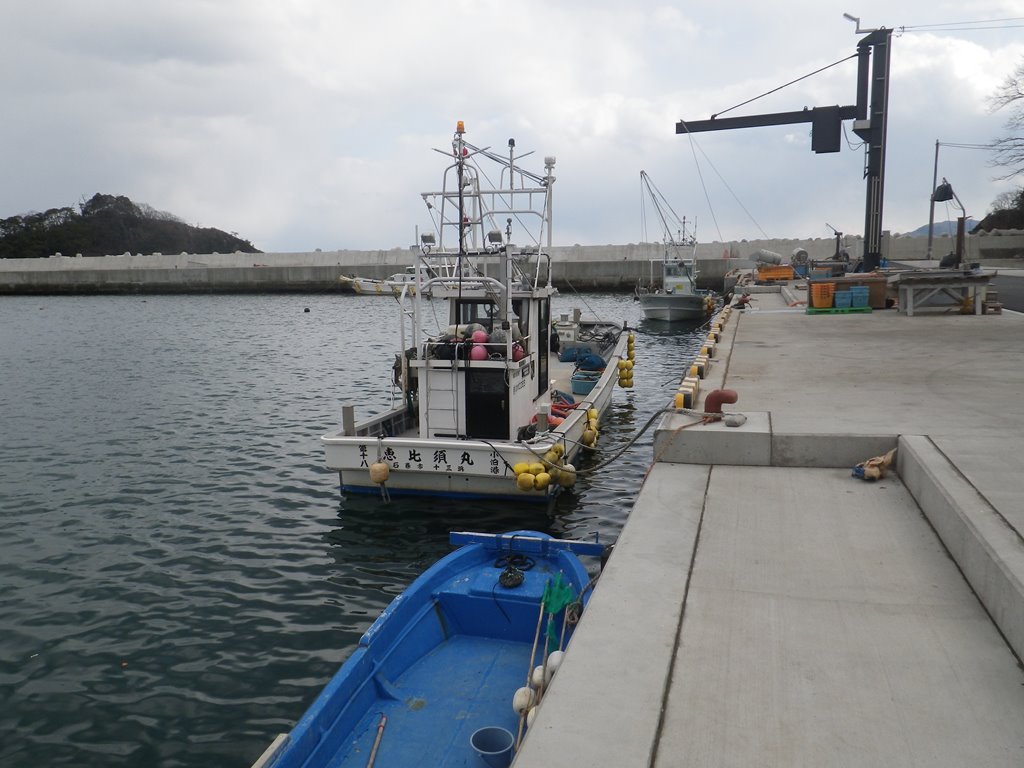

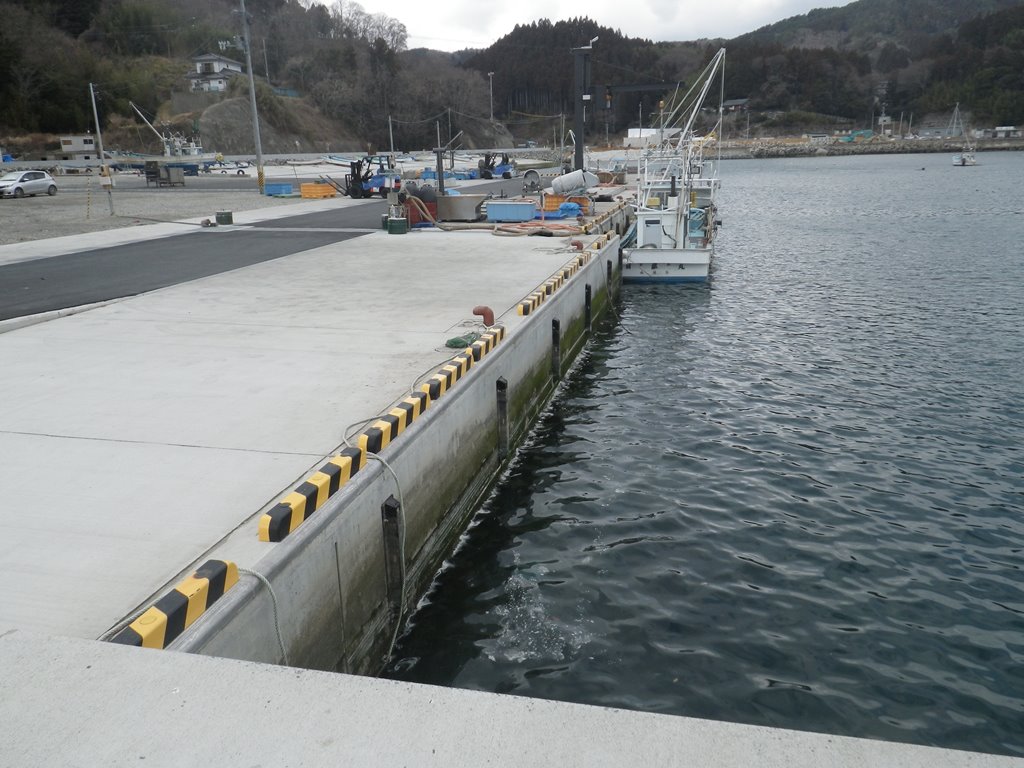

漁港の状況(2021年1月25日現在)
工事完了

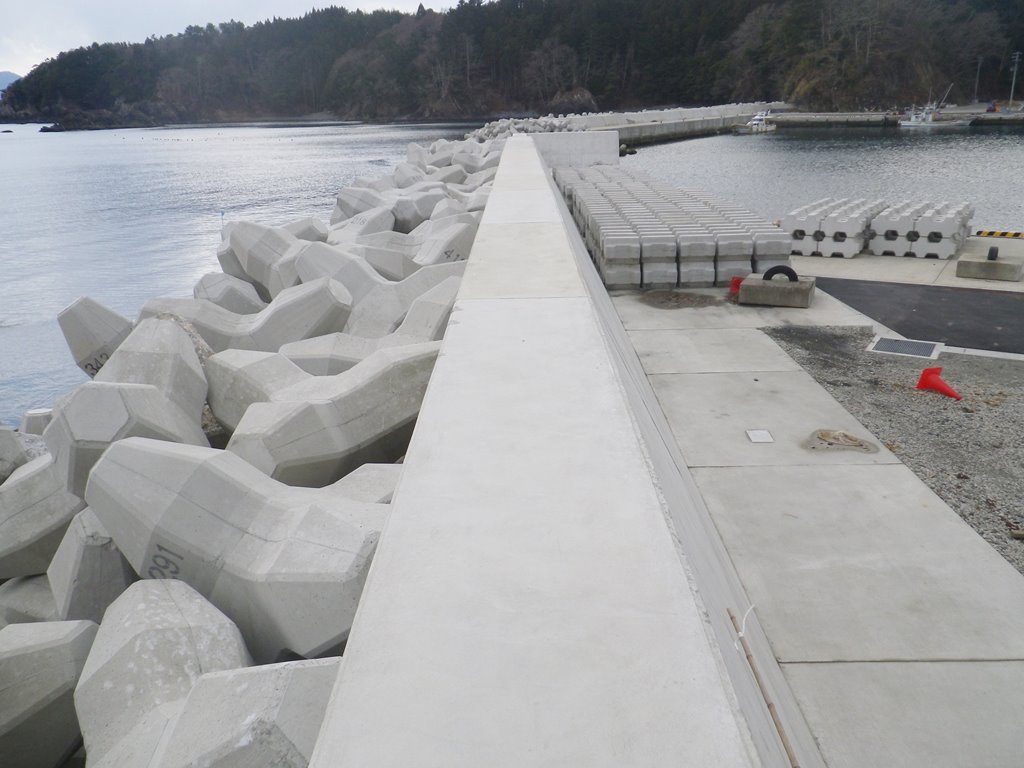

常夜灯設置(ソーラー充電式LED常夜灯+通常タイプ)
国道工事完了
海岸沿いの防潮堤工事完了
2021年1月25日撮影

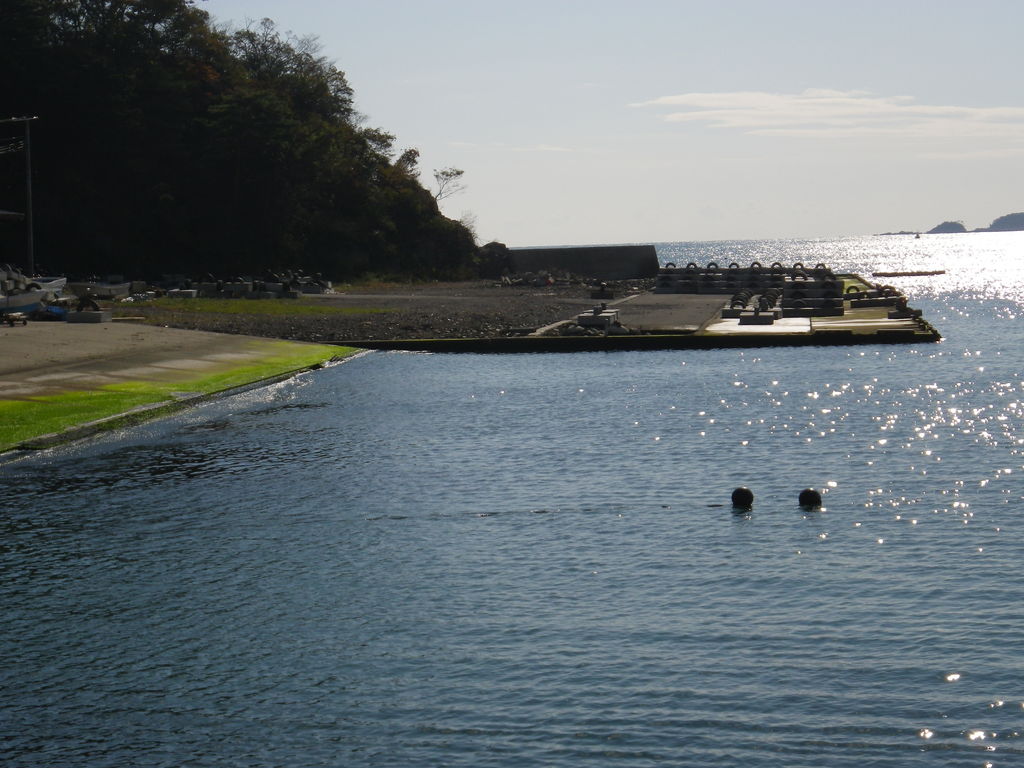

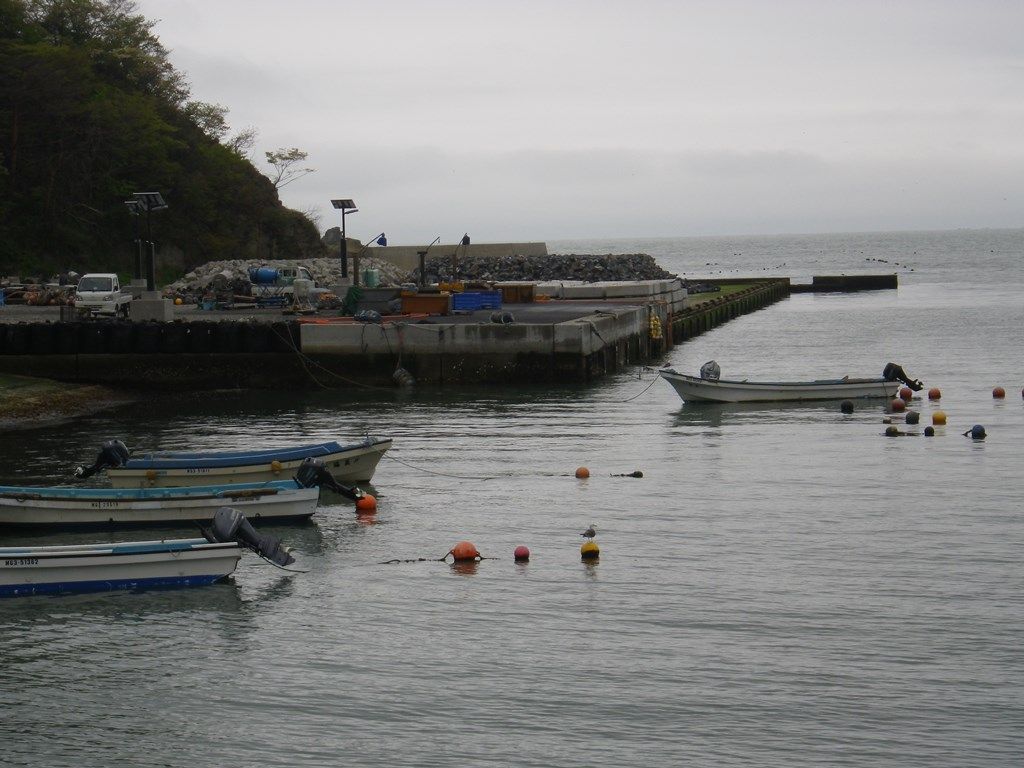

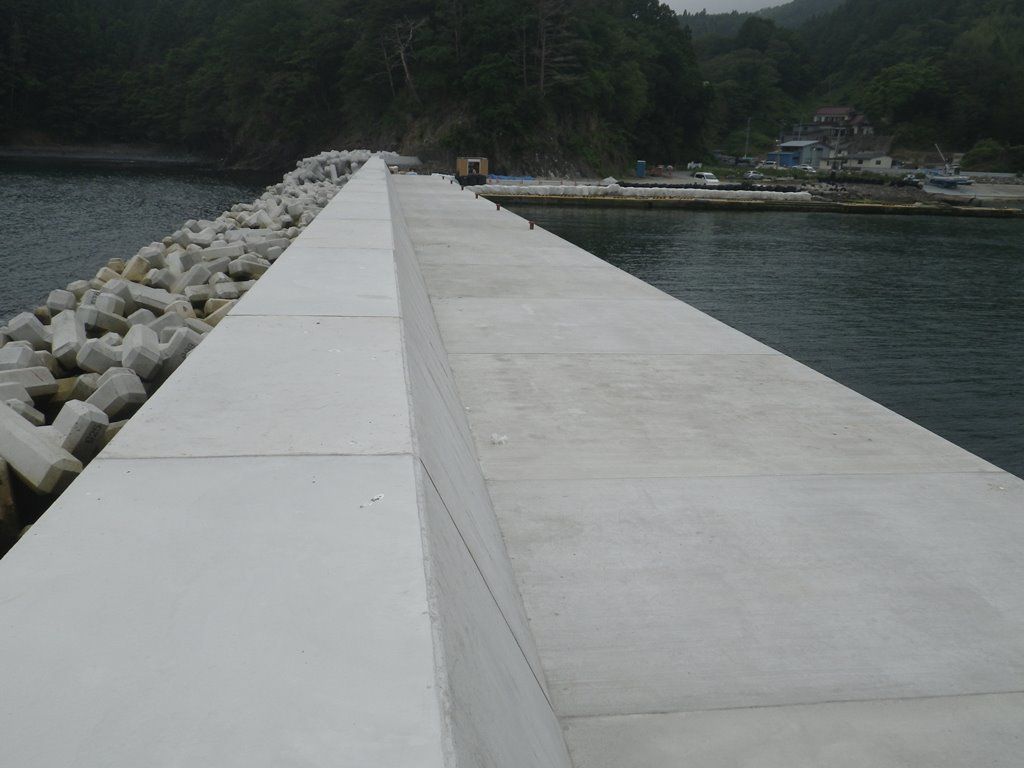

全景

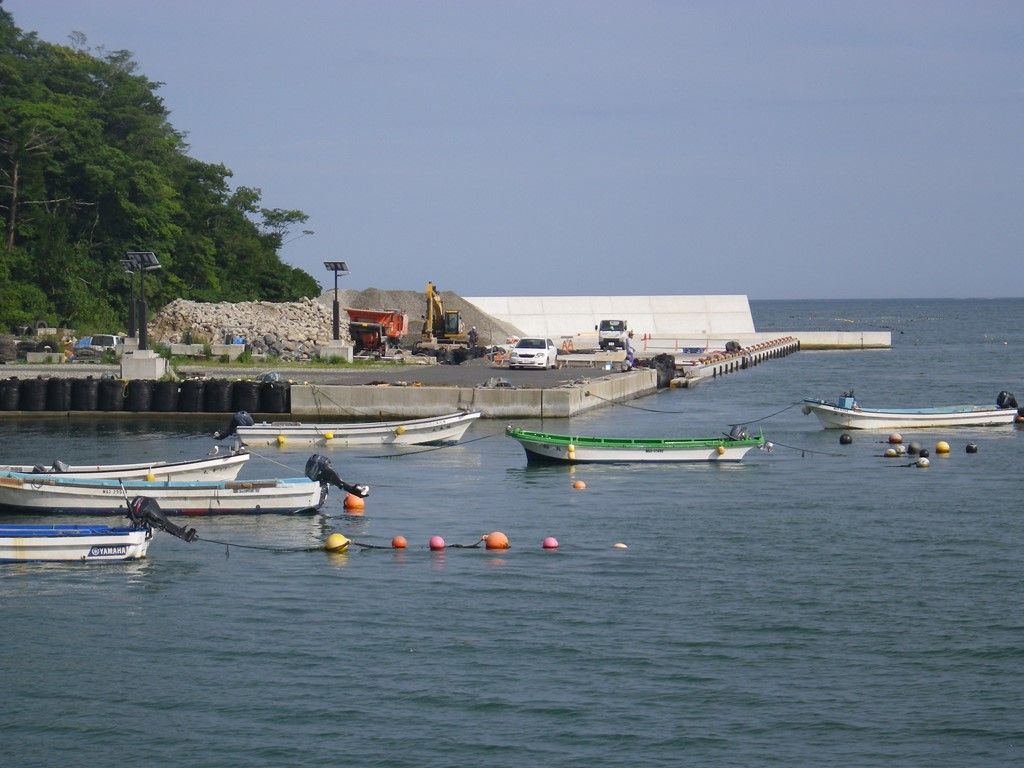

2016年7月5日撮影

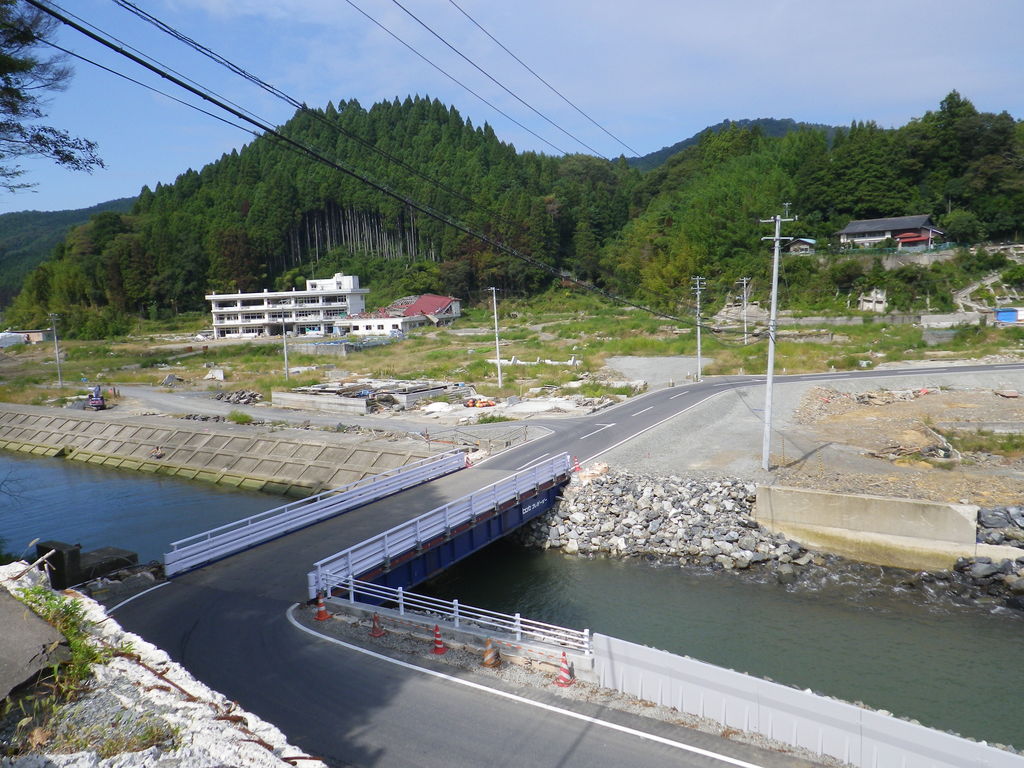

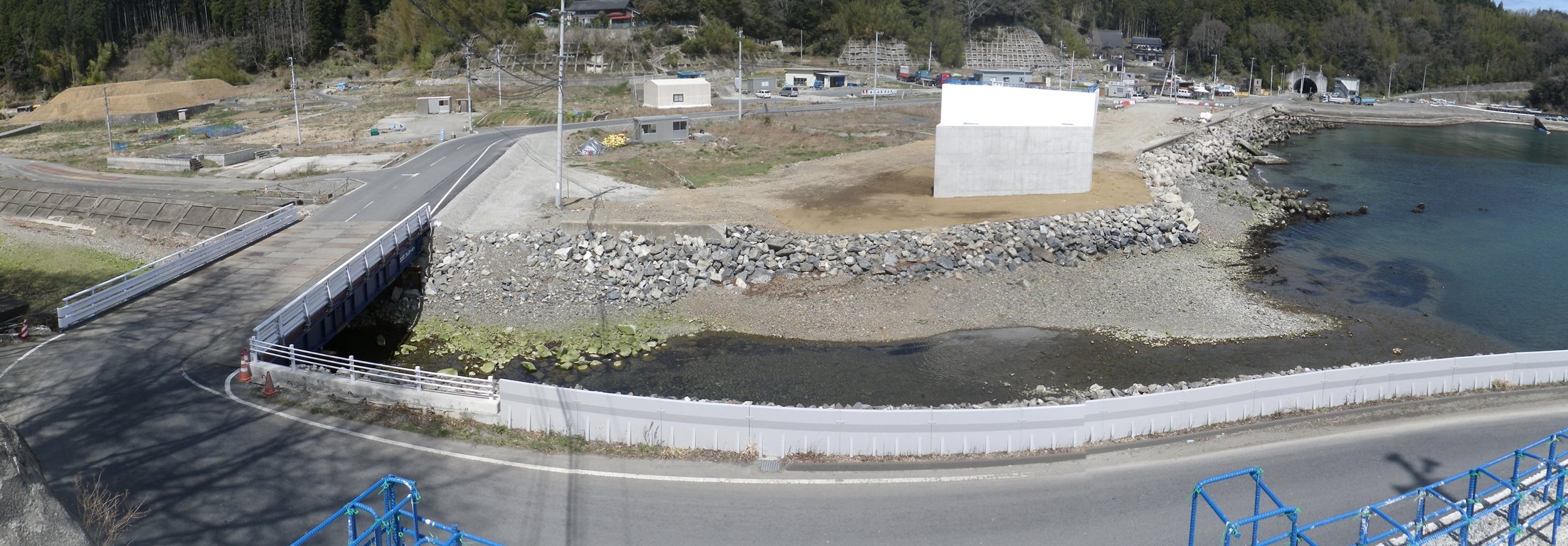

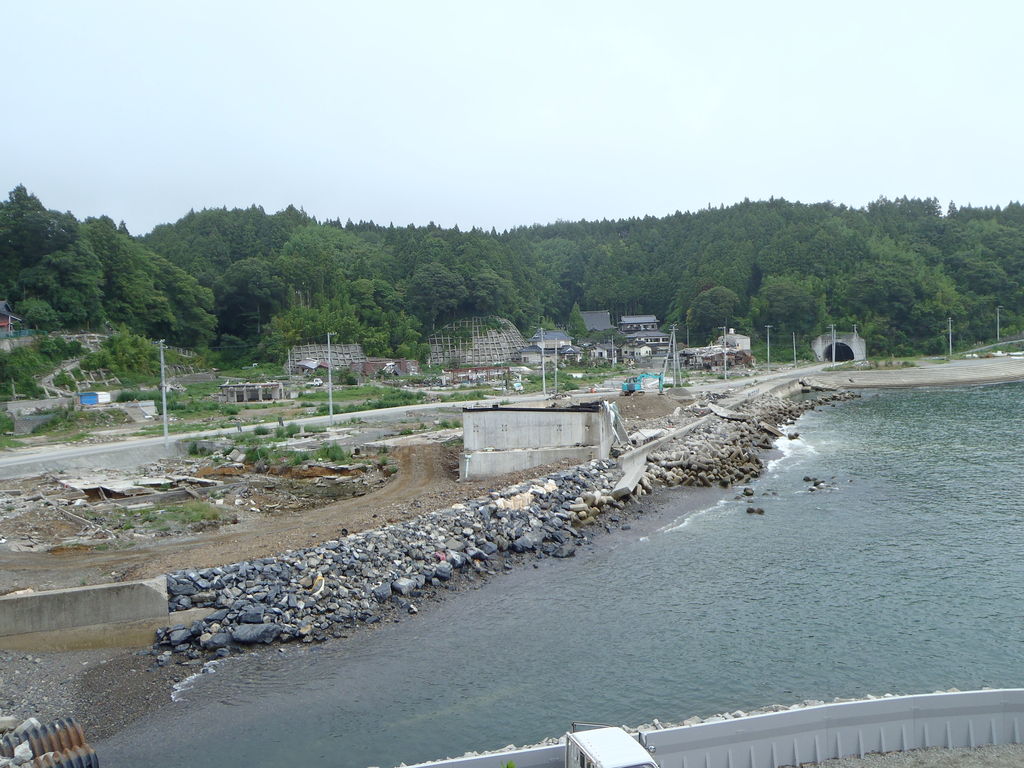

国道工事中

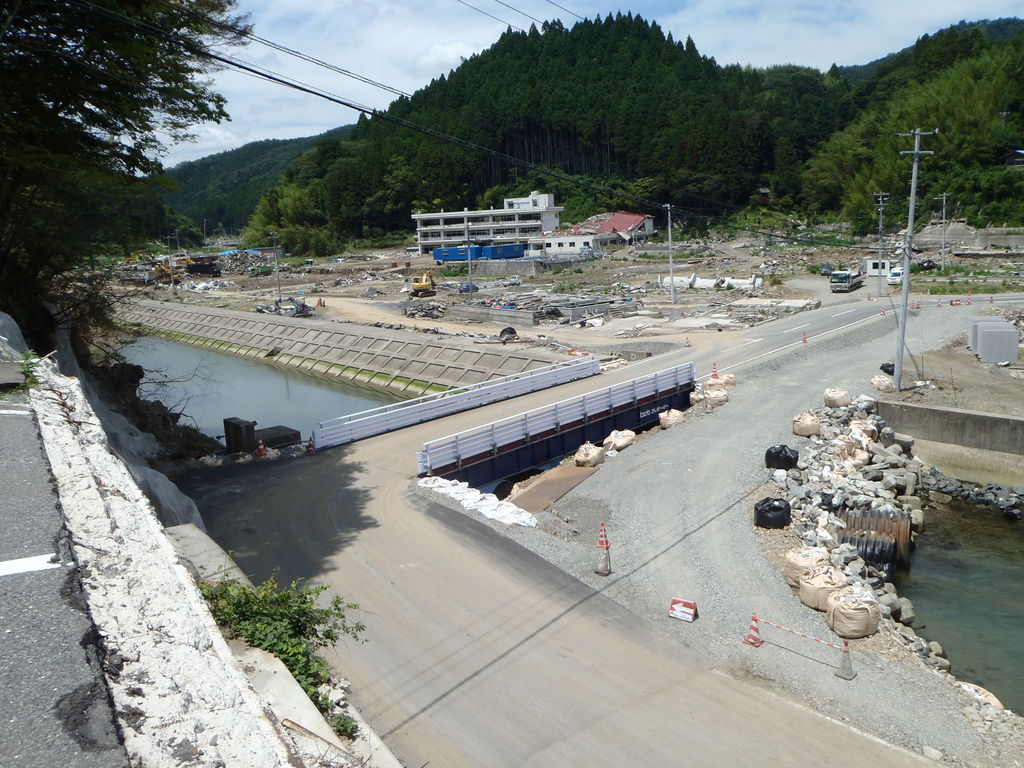

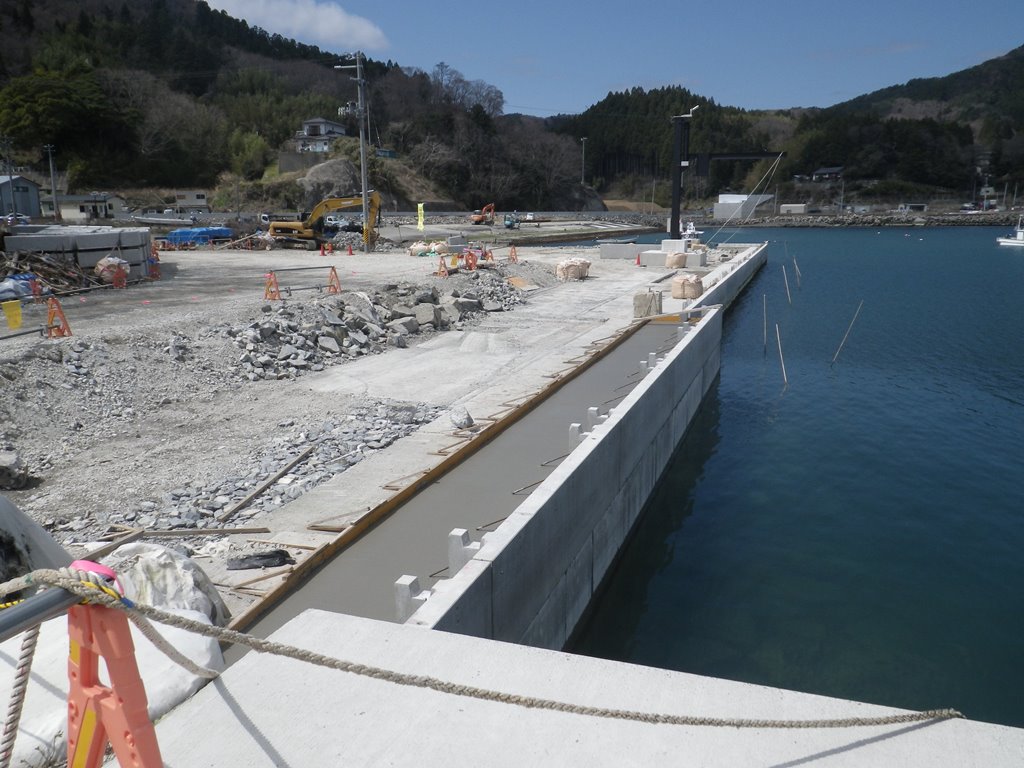

2016年3月2日撮影

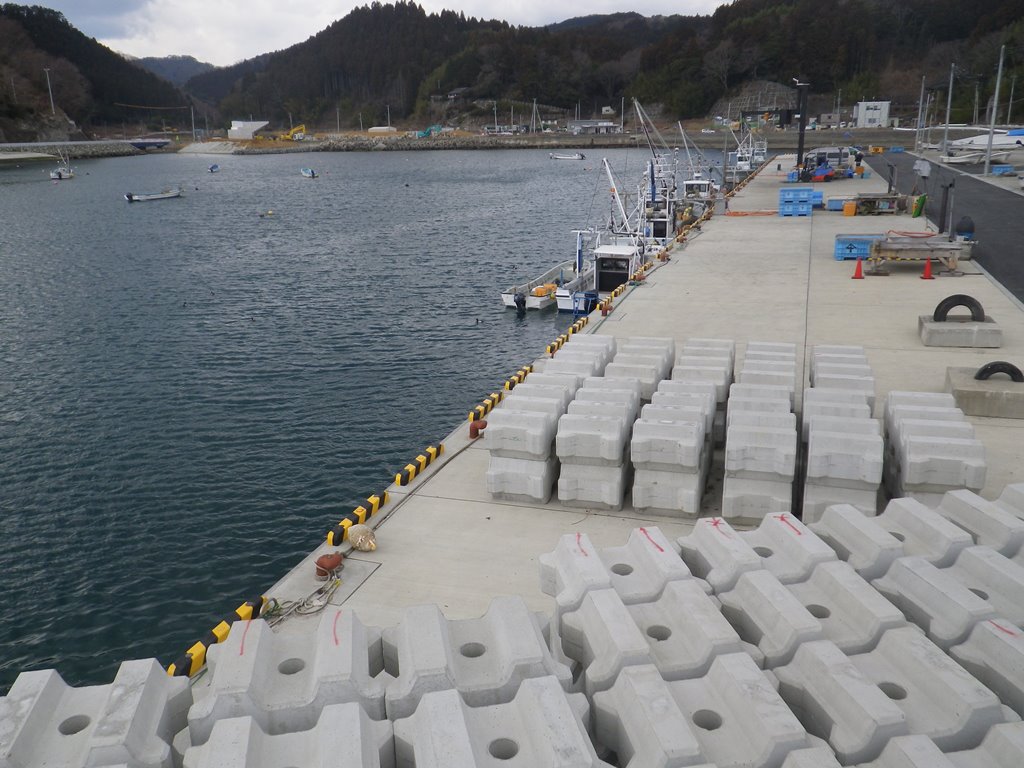

東突堤

東岸壁

東岸壁

国道工事中

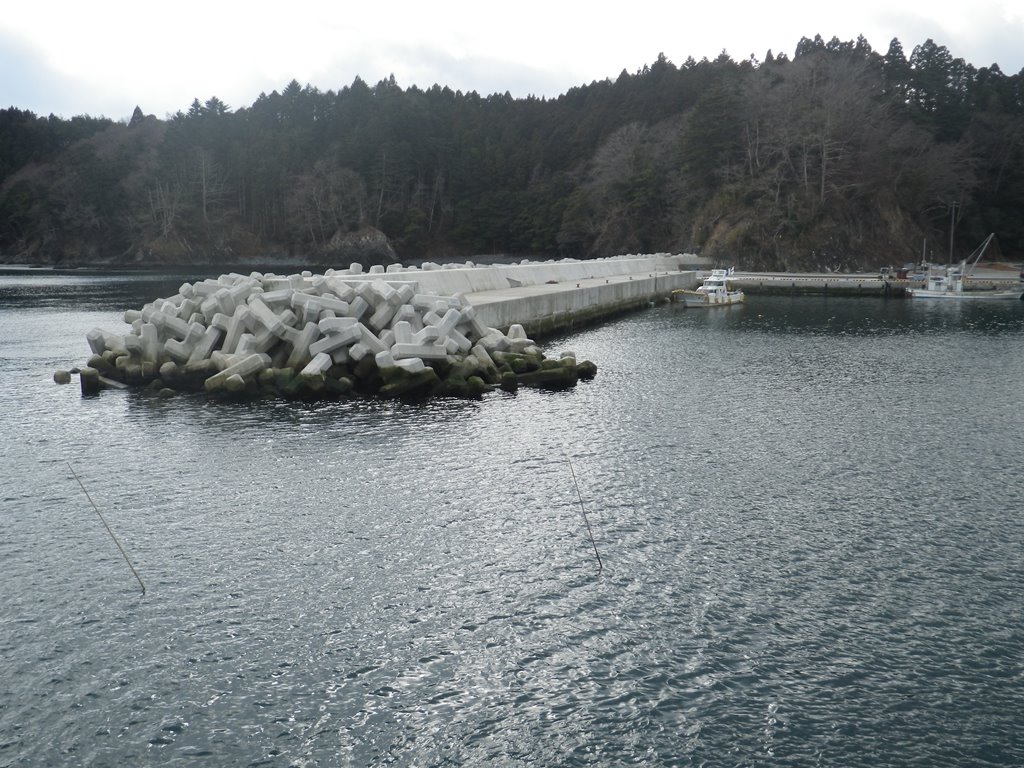

西突堤

西突堤

西岸壁

西岸壁

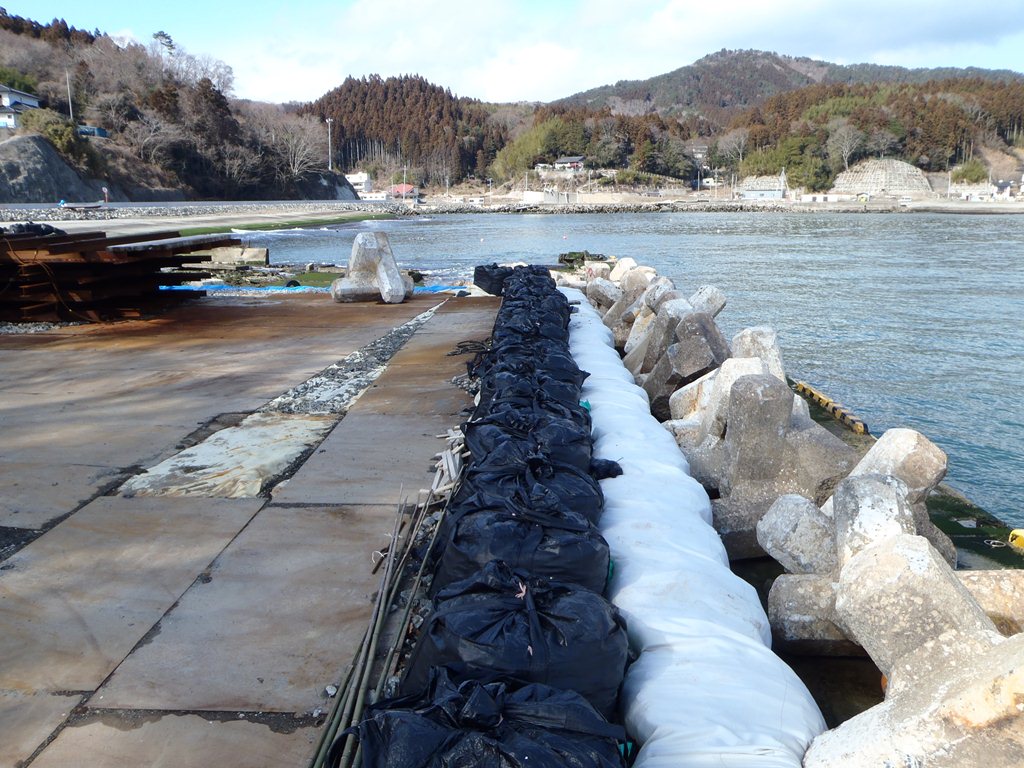

西側スロープ

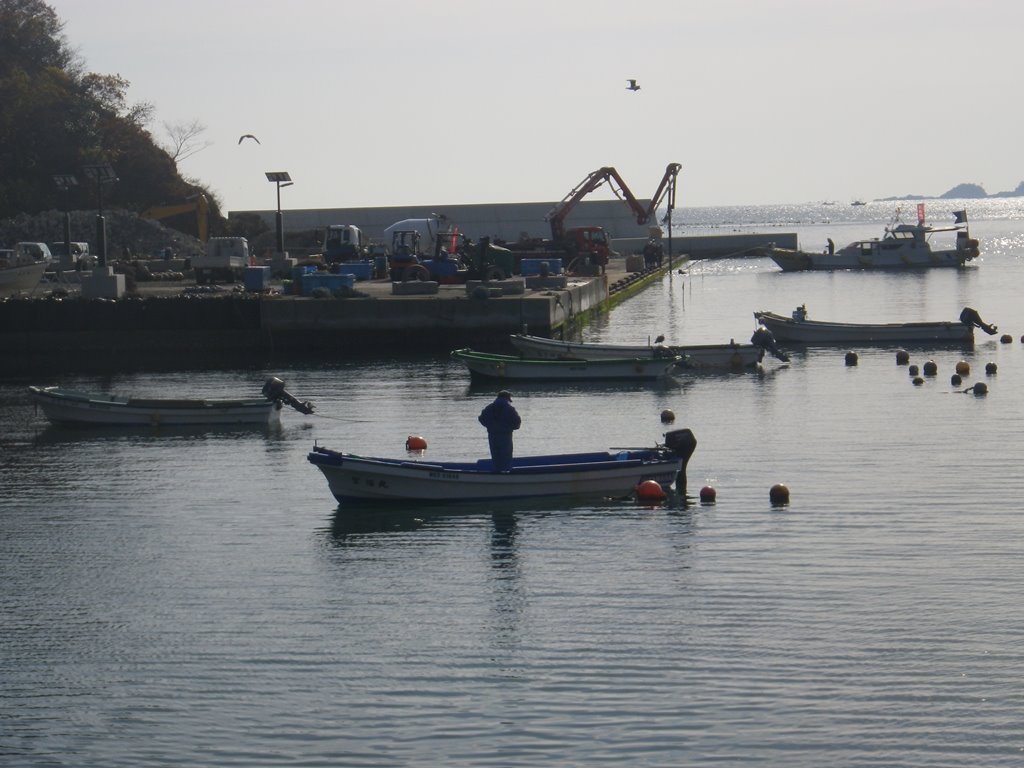

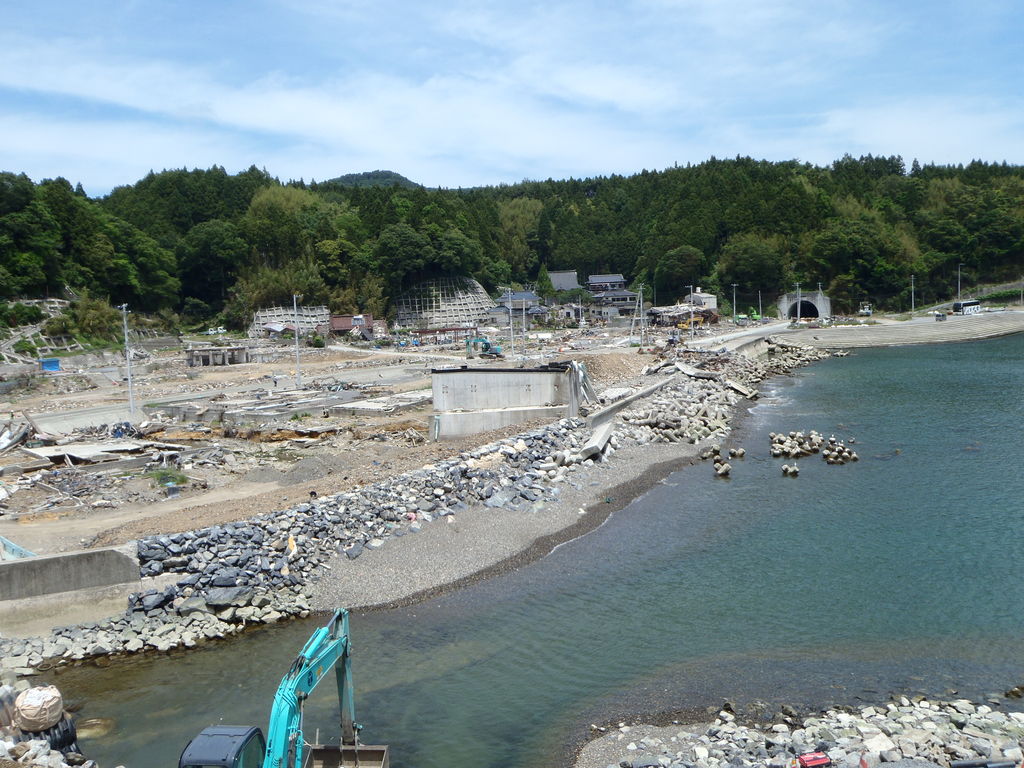

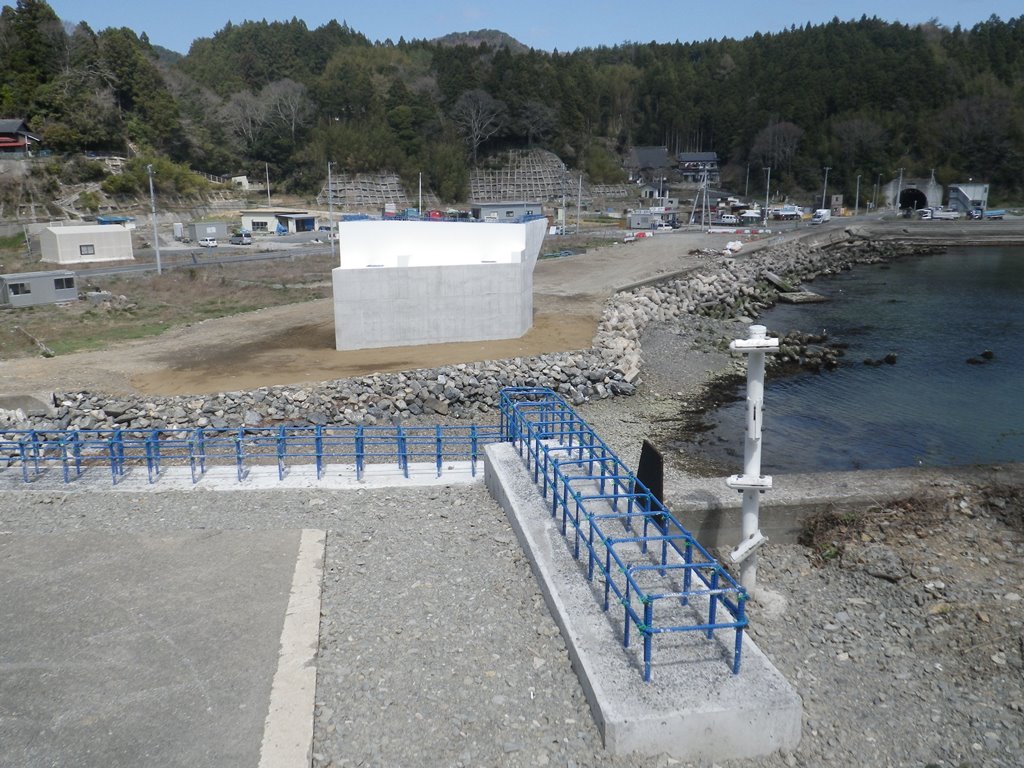

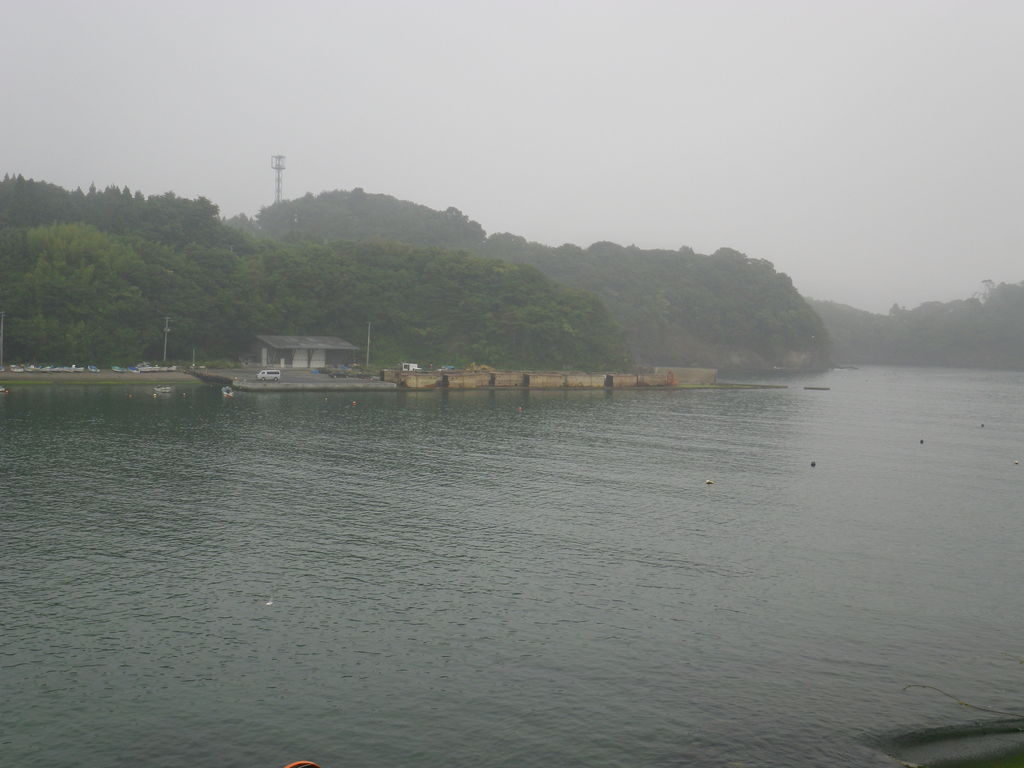

2015年7月2日撮影

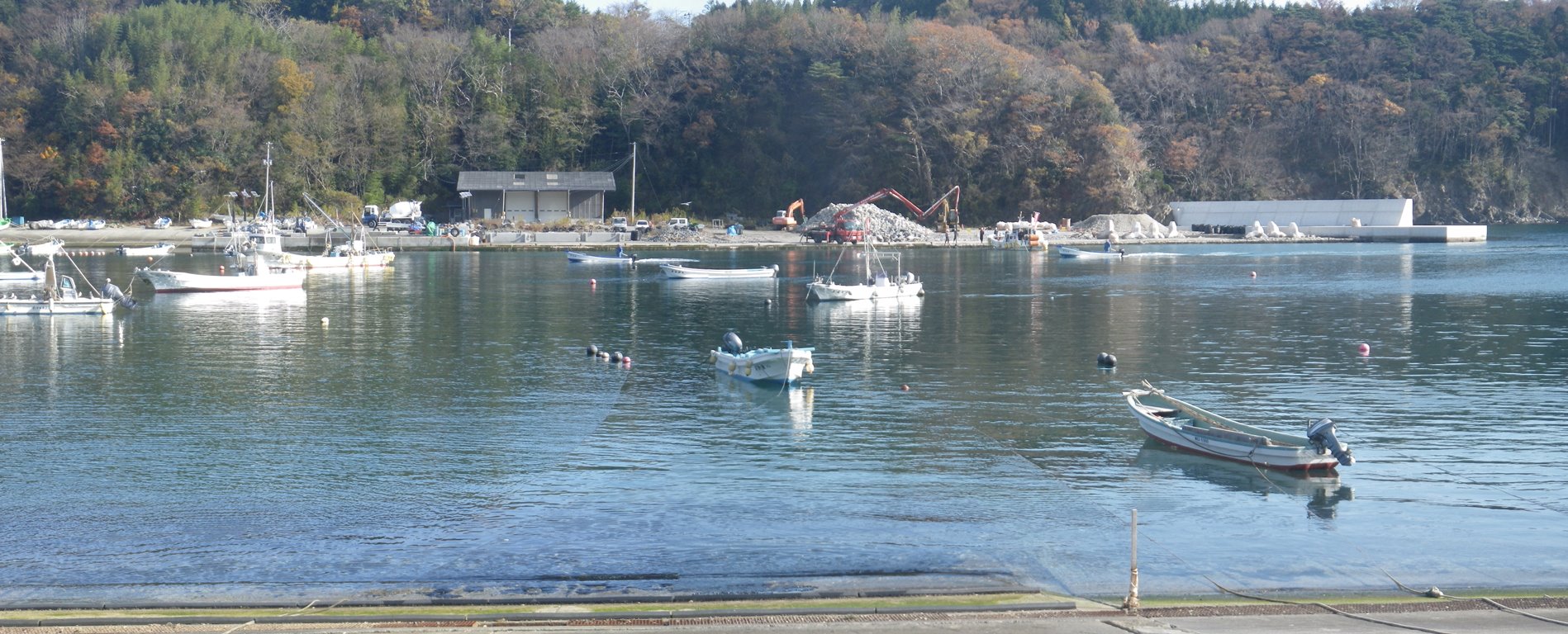

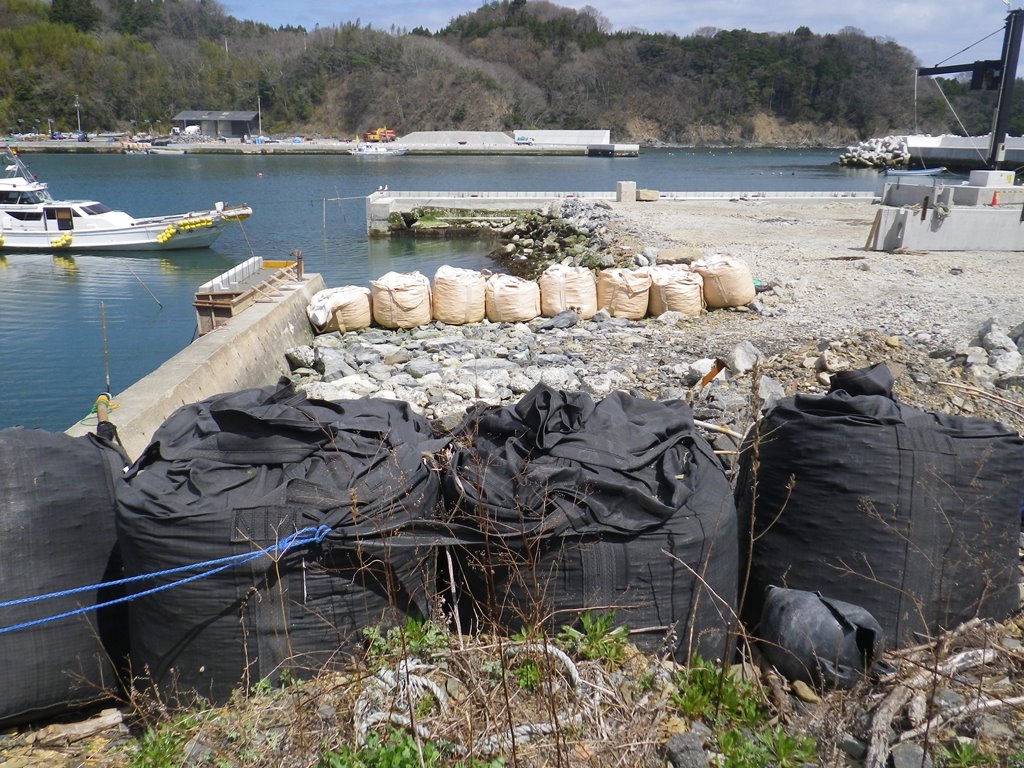

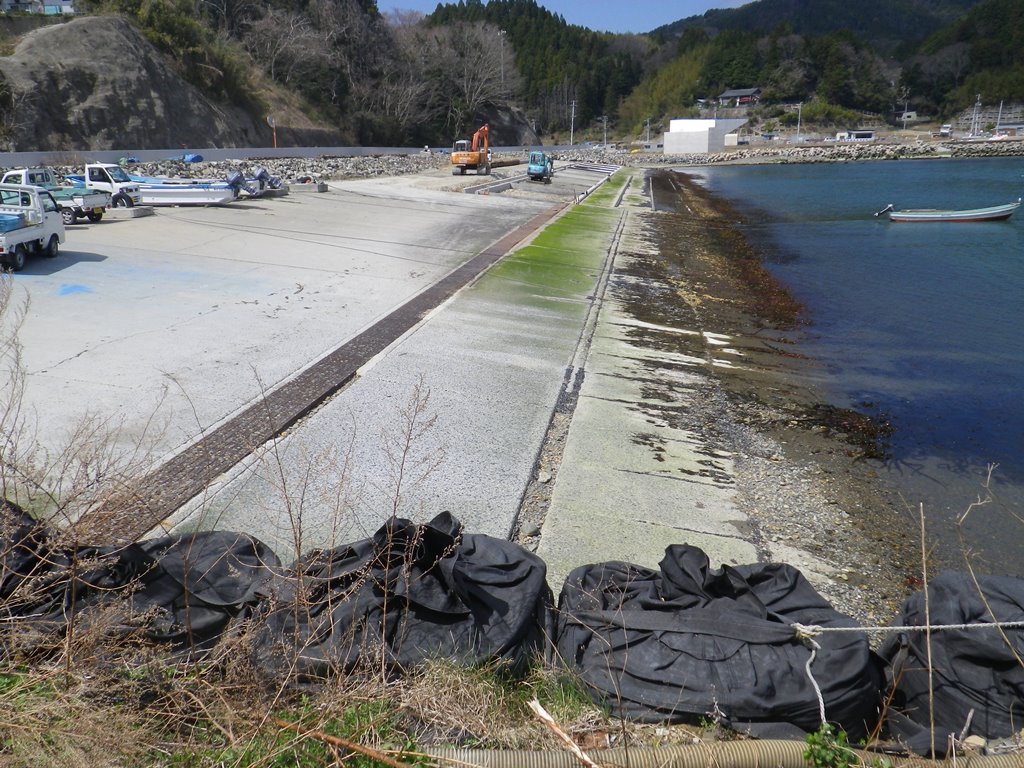

2015年4月9日撮影


東岸壁

西岸壁スロープ



西岸壁

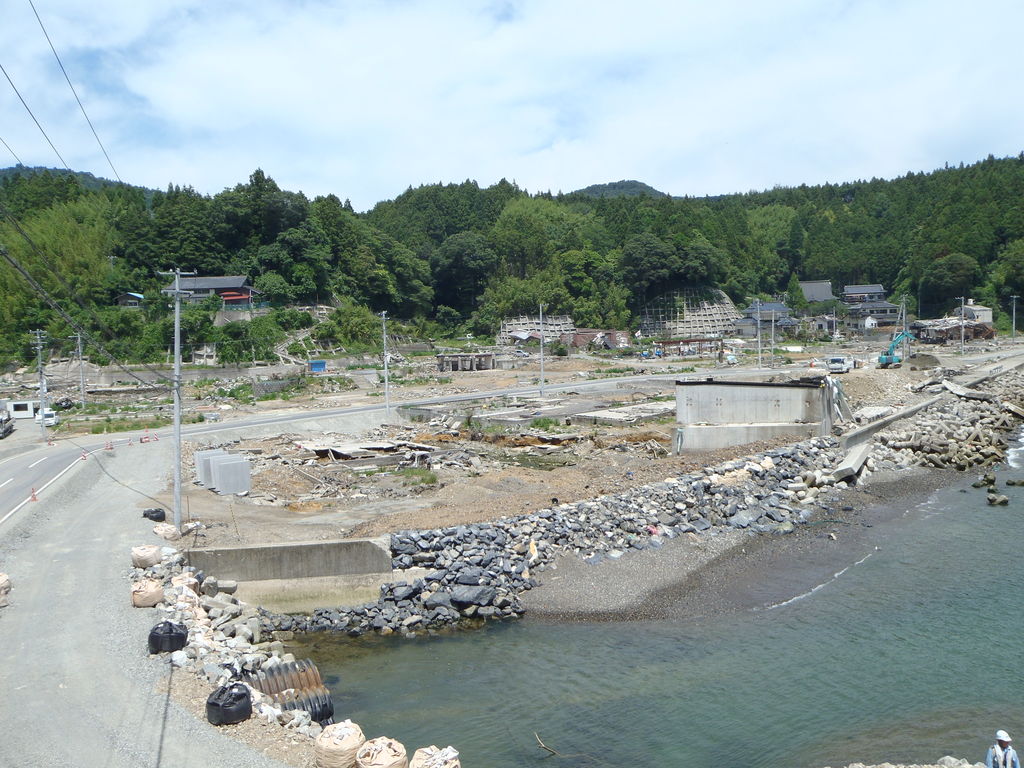

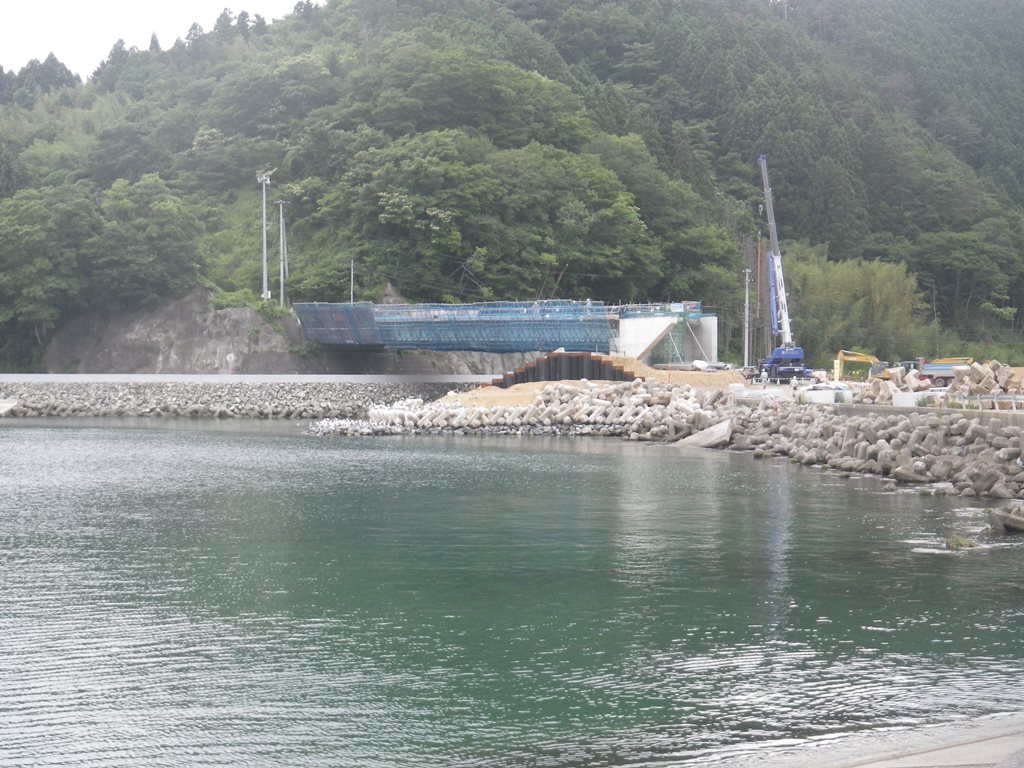

橋工事中

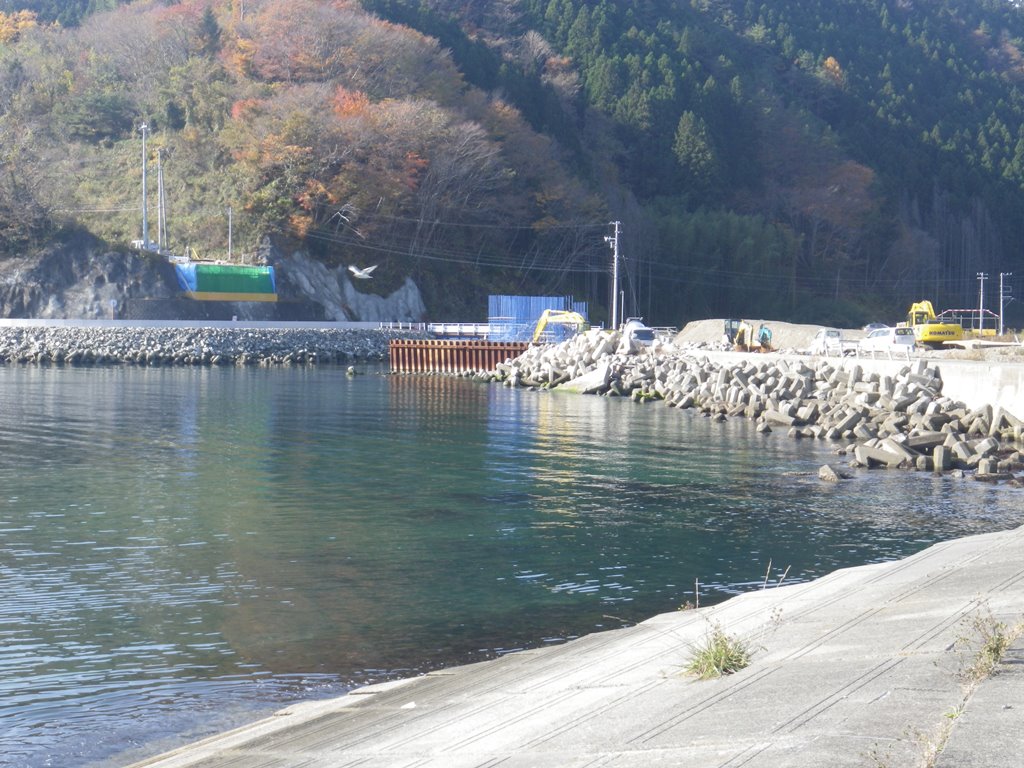

2014年11月20日撮影

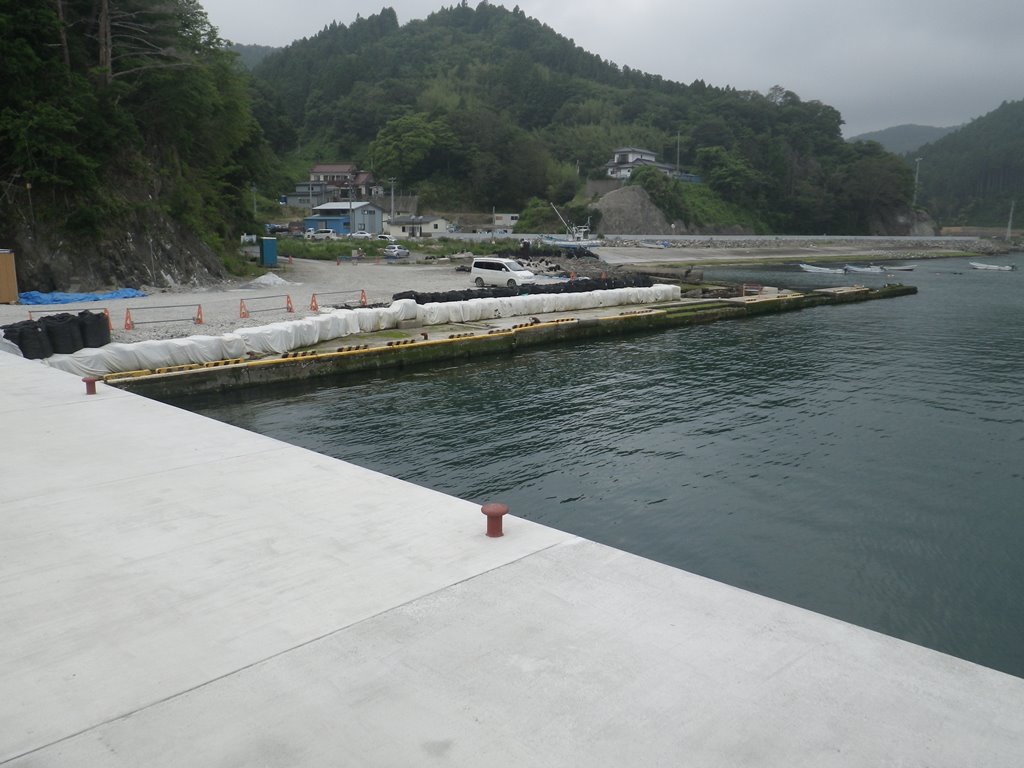

西側突堤工事完了


東側岸壁工事中

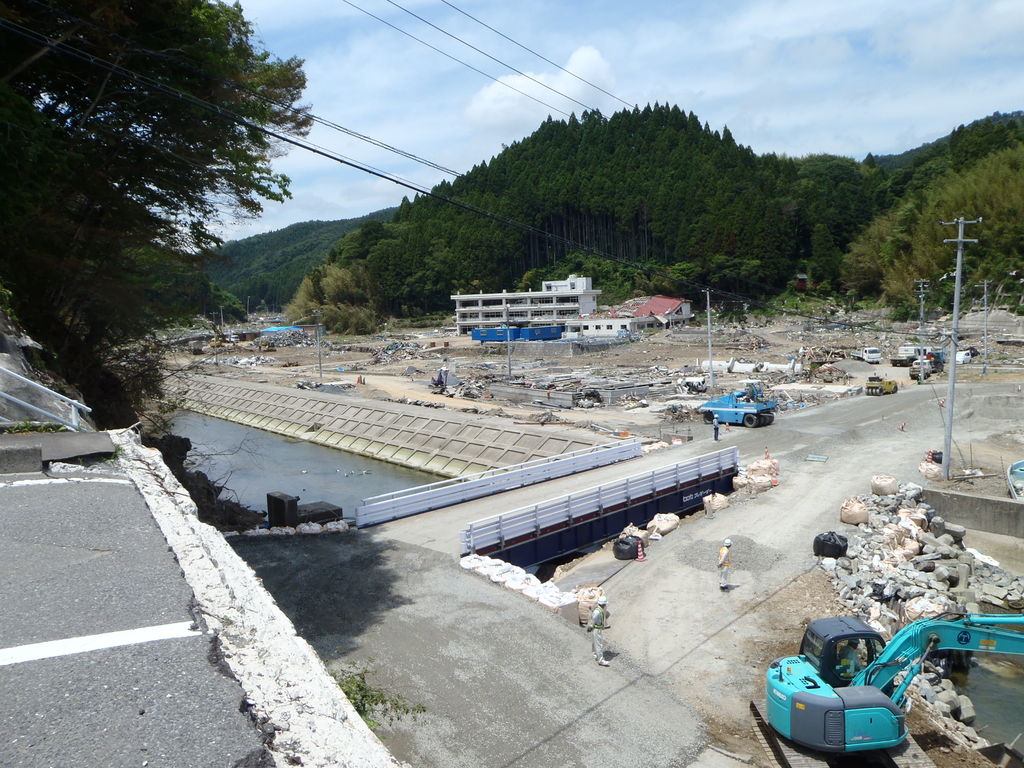

国道相川橋工事開始

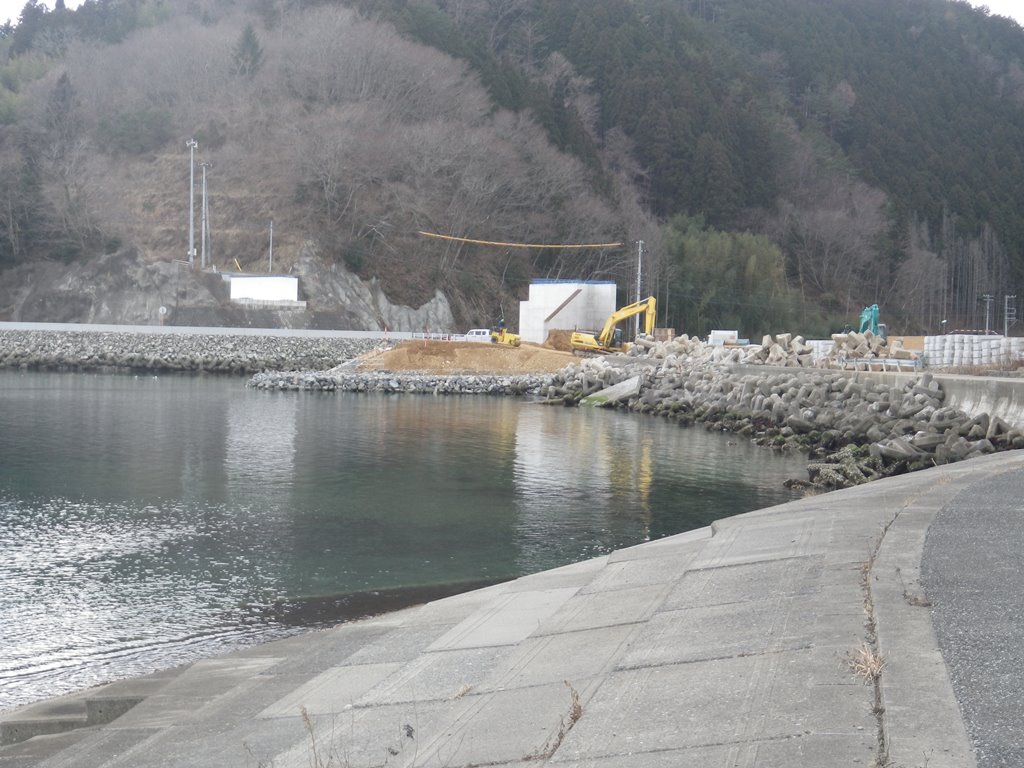

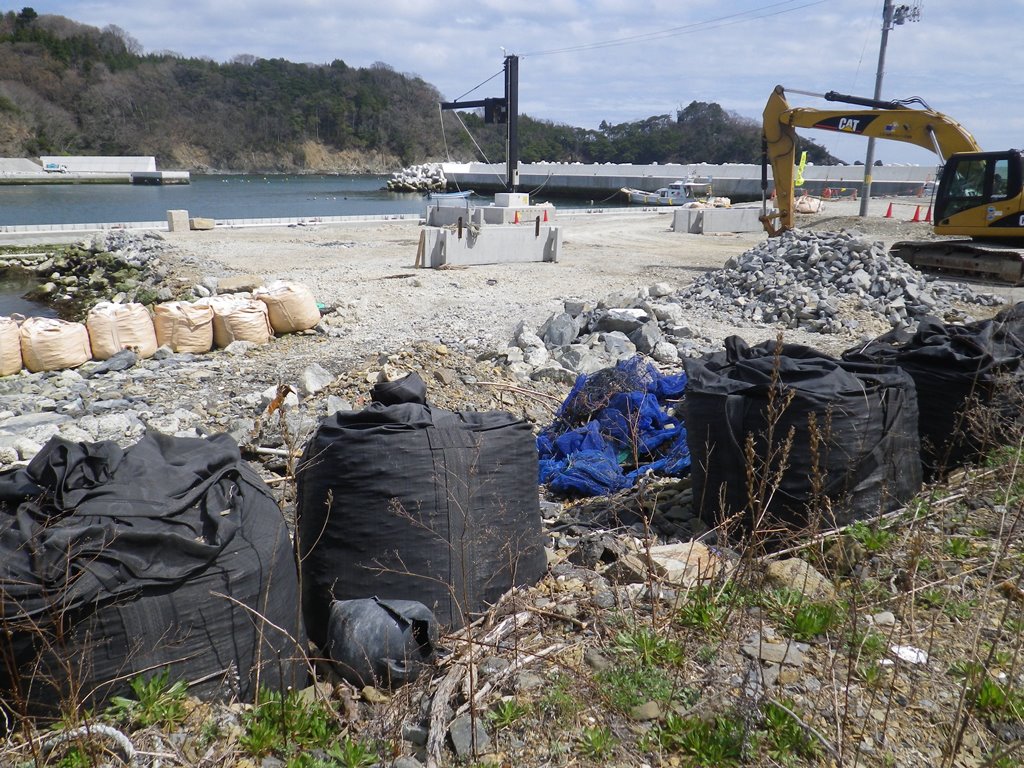

2014年6月23日撮影


西側突堤工事完了

西側岸壁工事中

東側突堤工事中
2013年12月4日撮影

西側岸壁、全域工事中

東側岸壁、突堤、周辺工事中

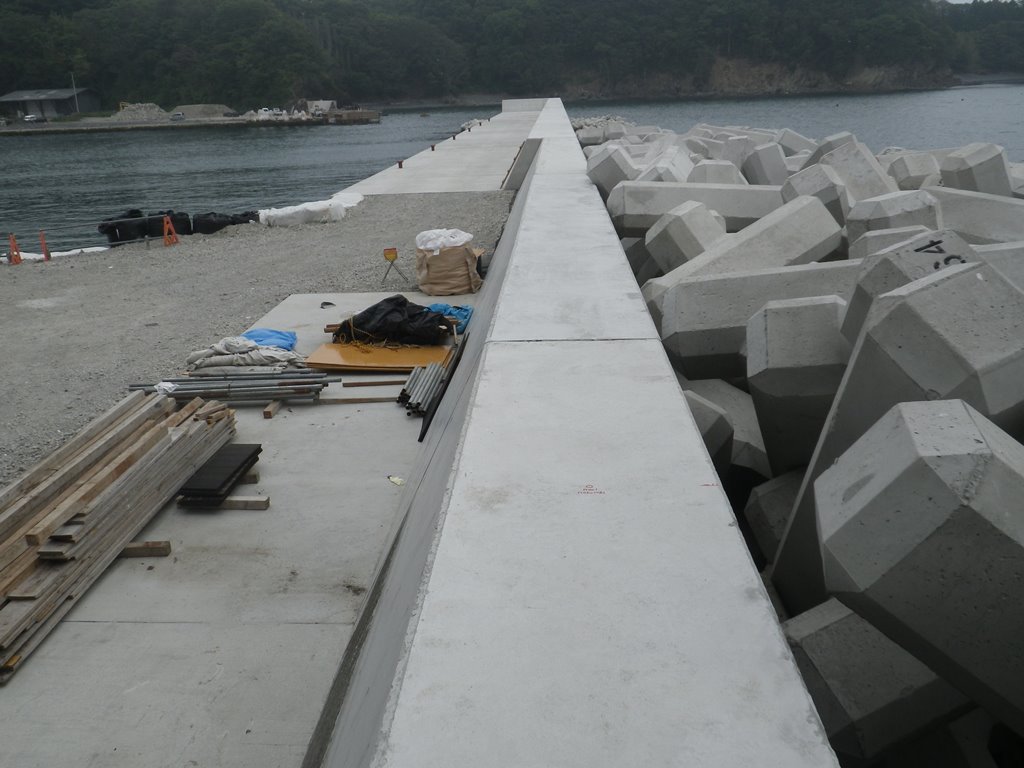

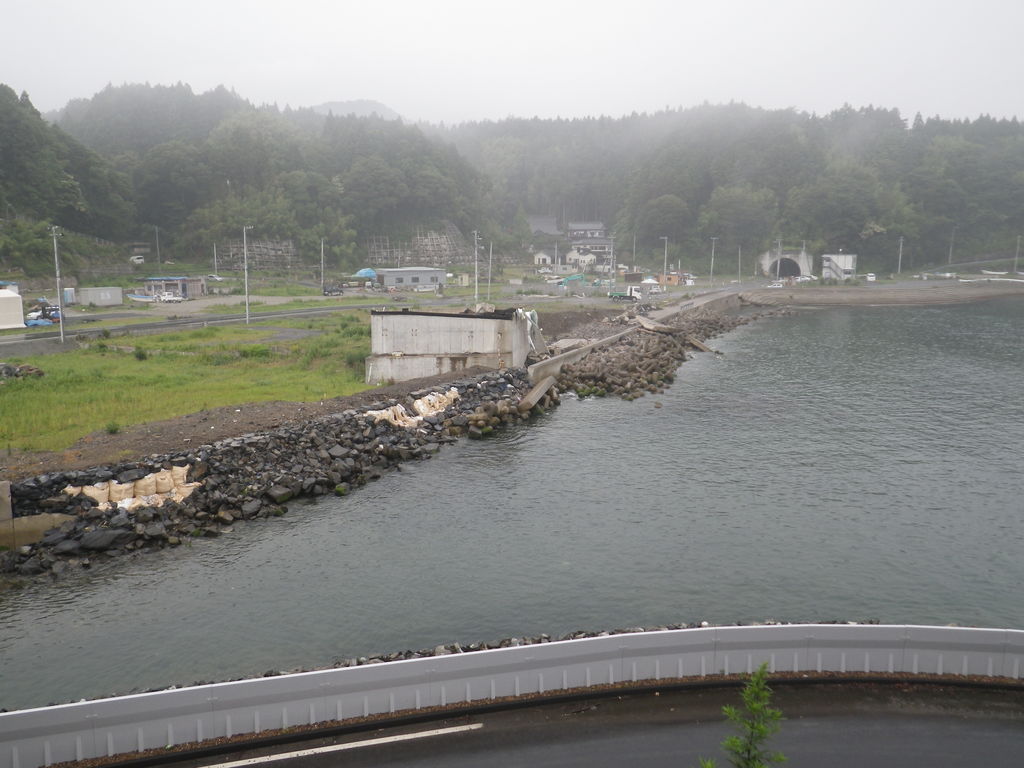

2013年5月15日撮影

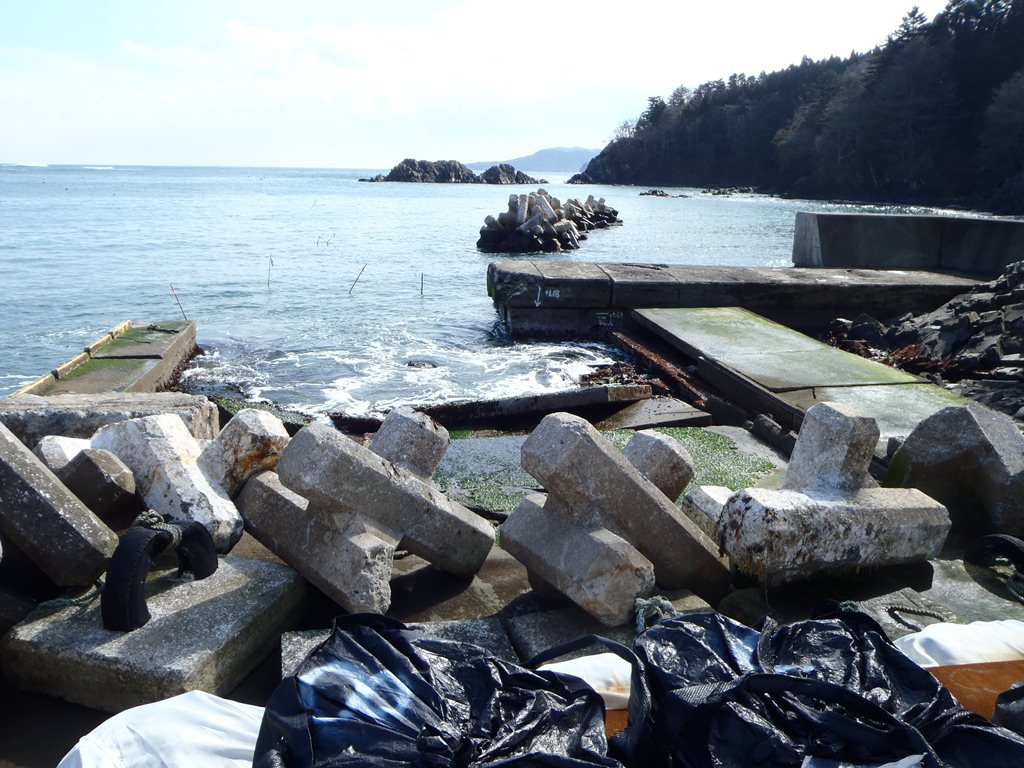

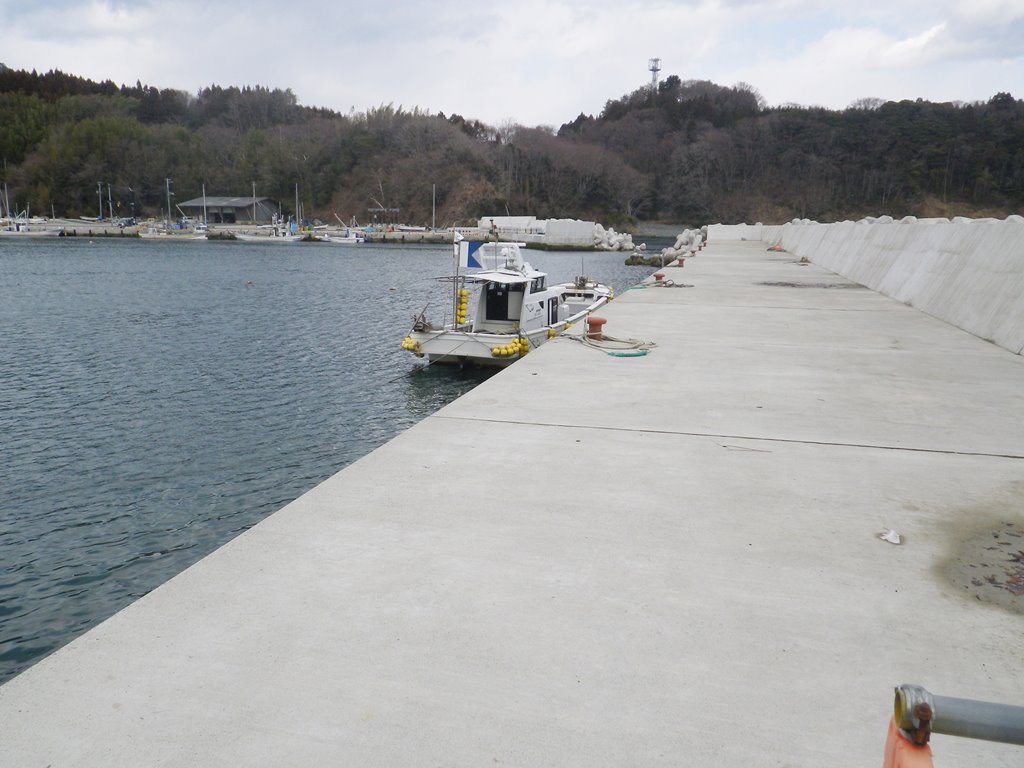

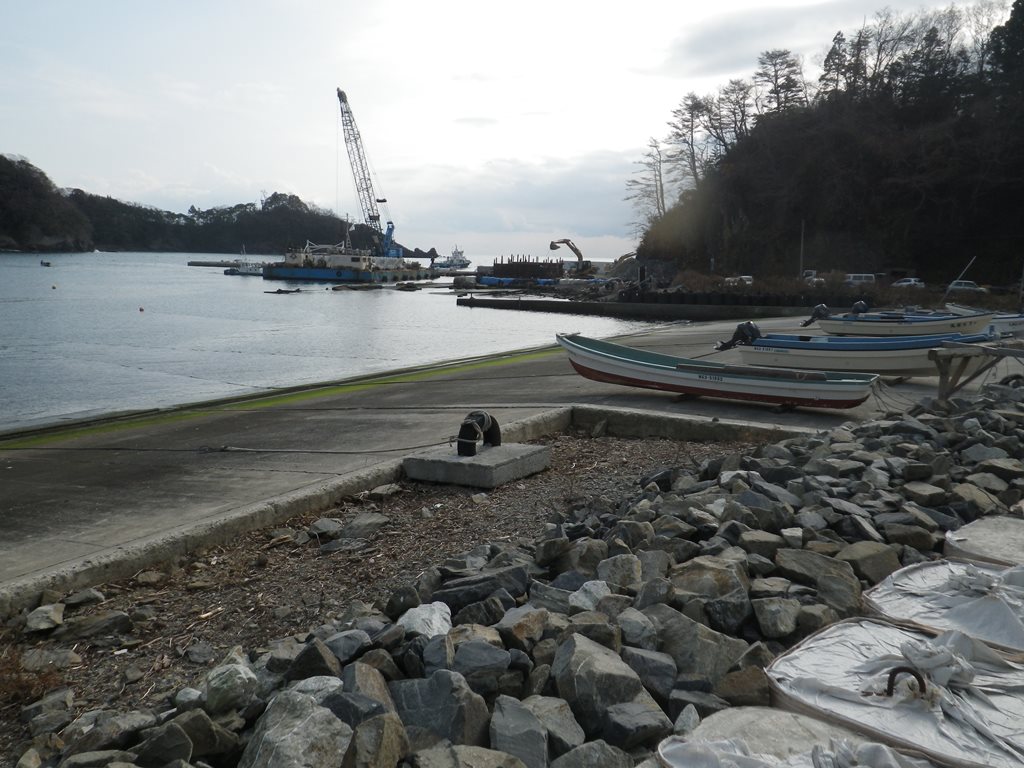

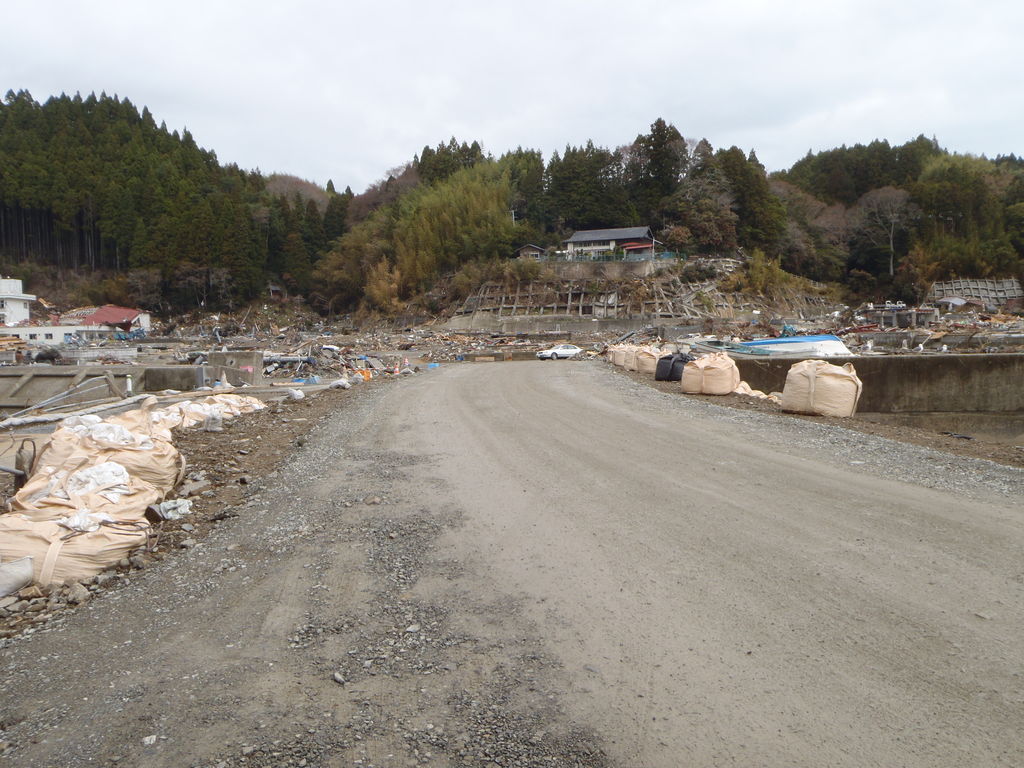

2013年2月14日撮影

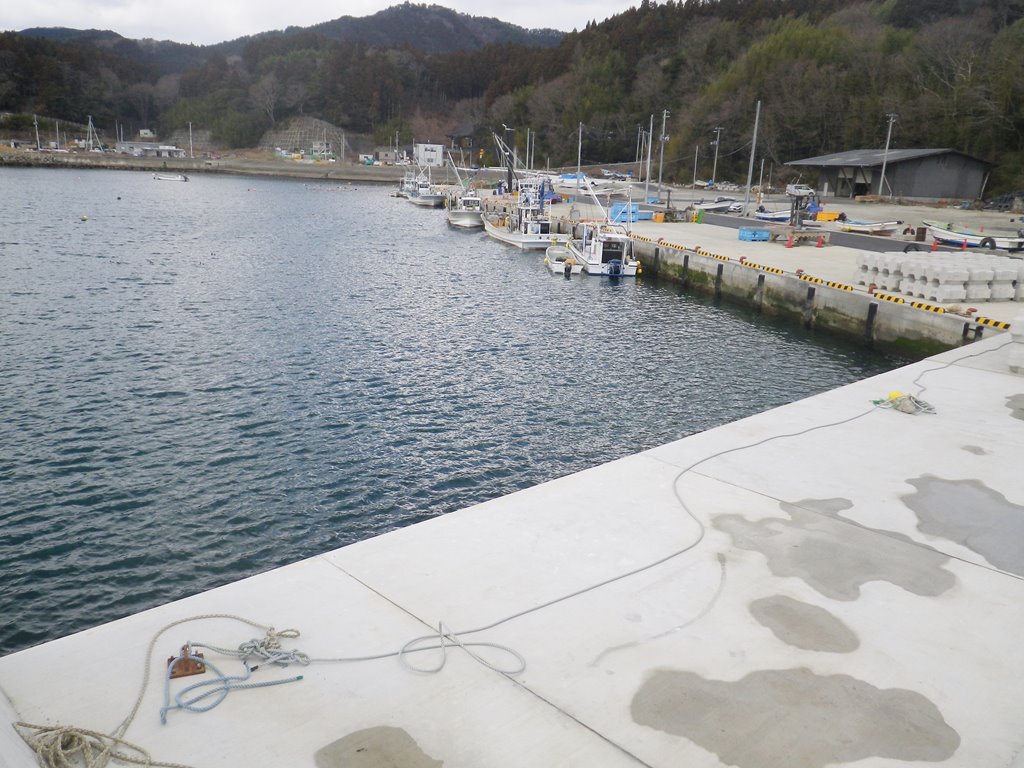

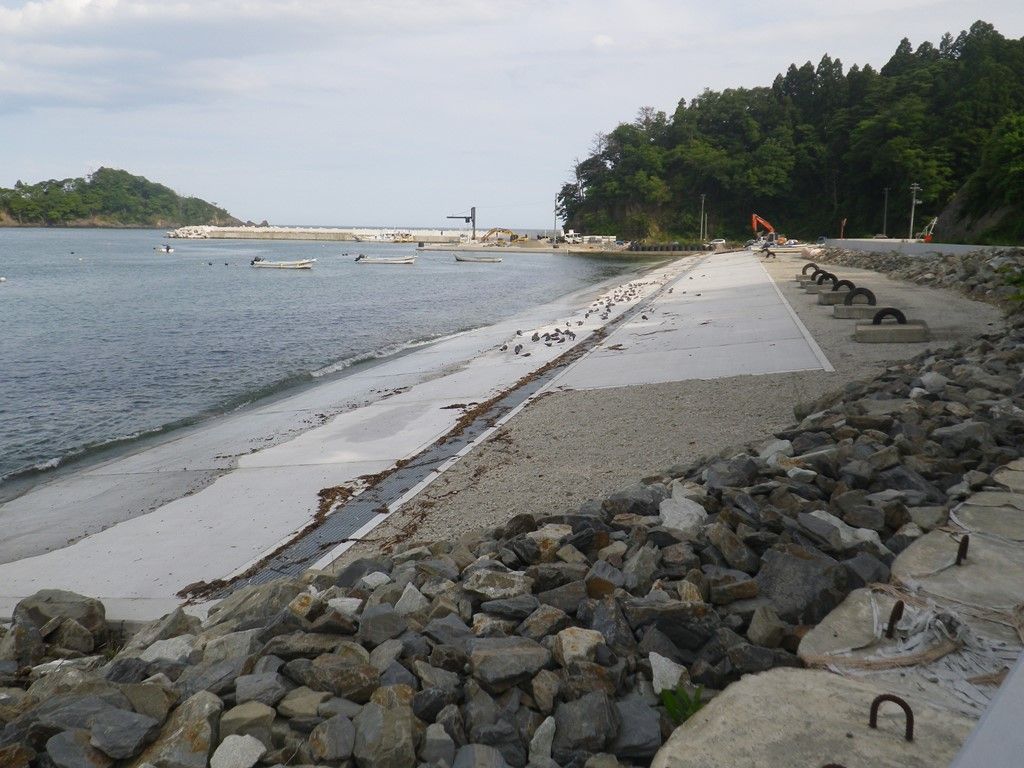

2012年7月25日撮影

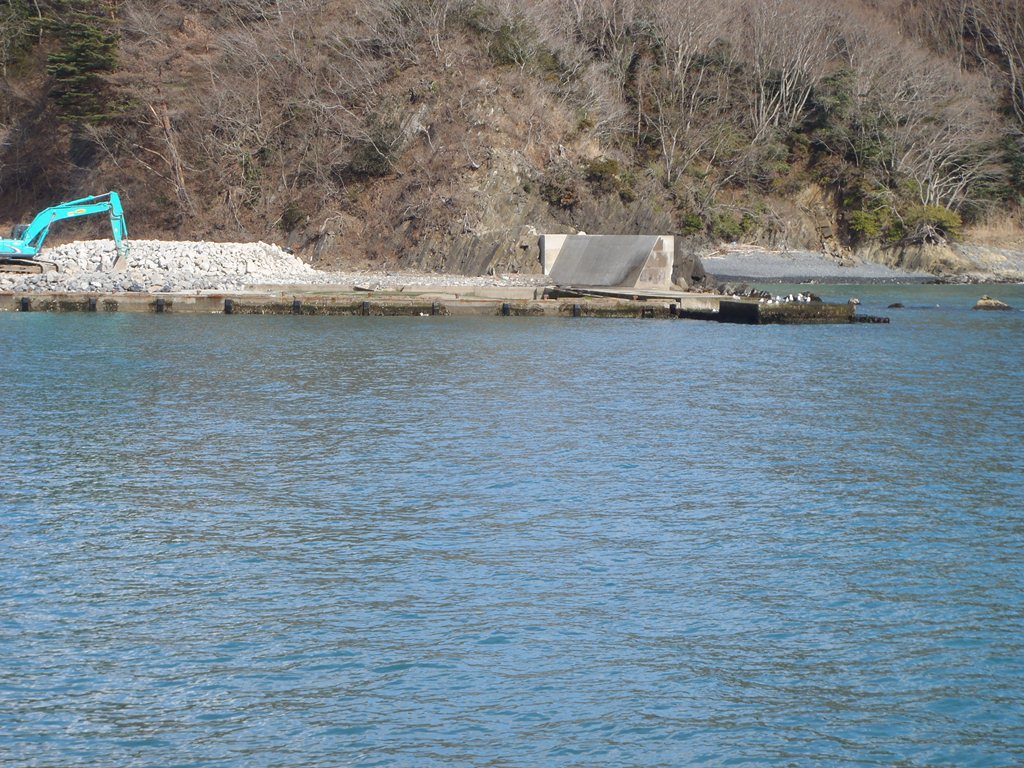

2012年1月11日撮影

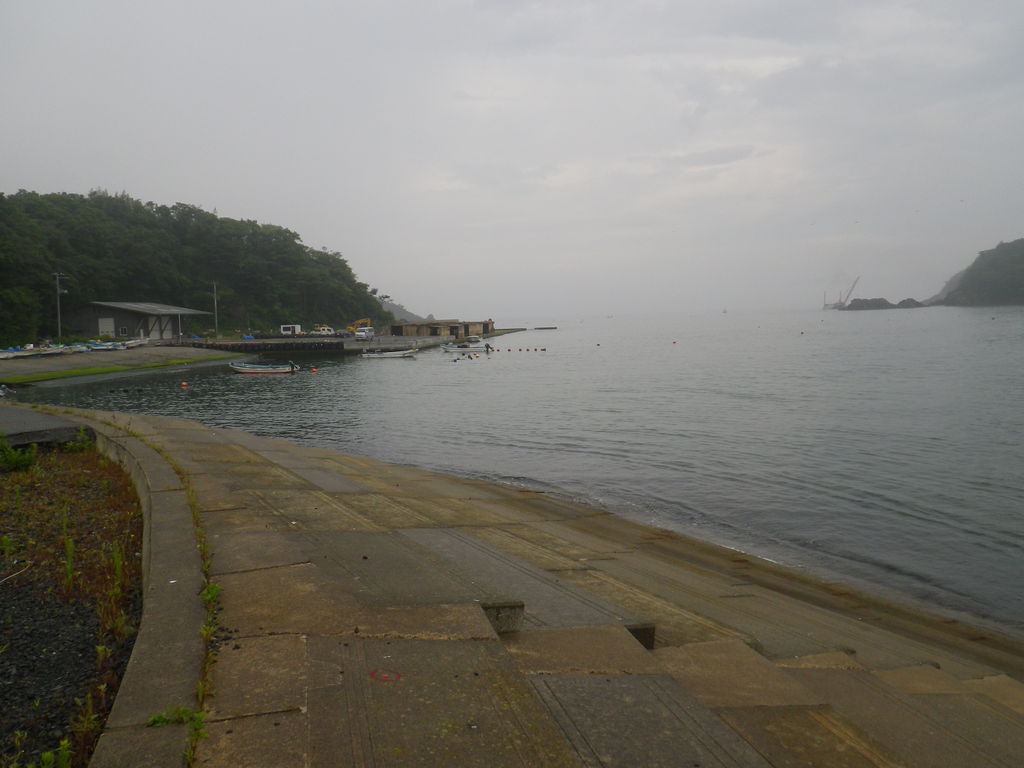

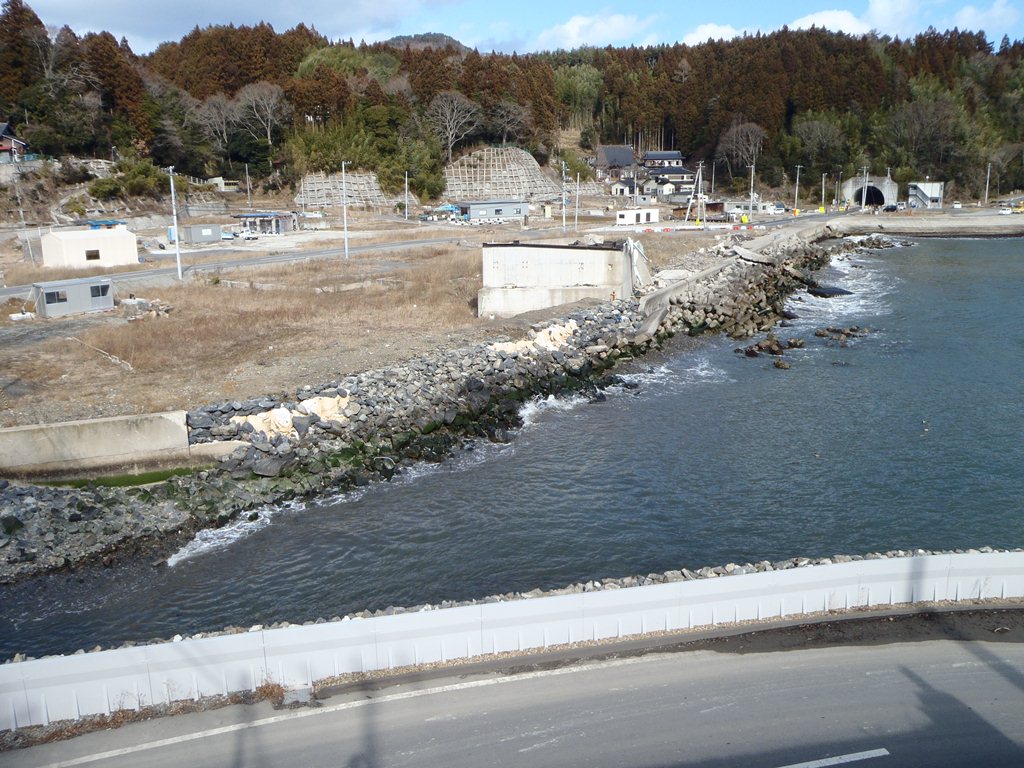

2011年11月9日撮影





2011年9月28日撮影

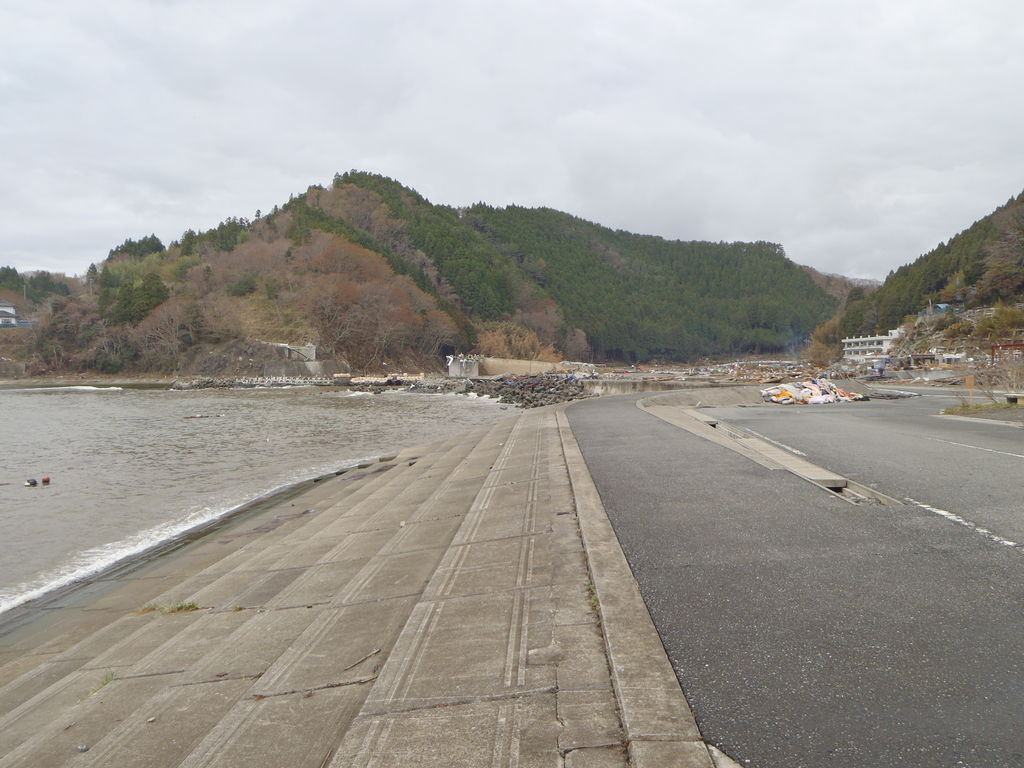

2011年8月4日撮影


2011年7月6日撮影



2011年6月16日撮影

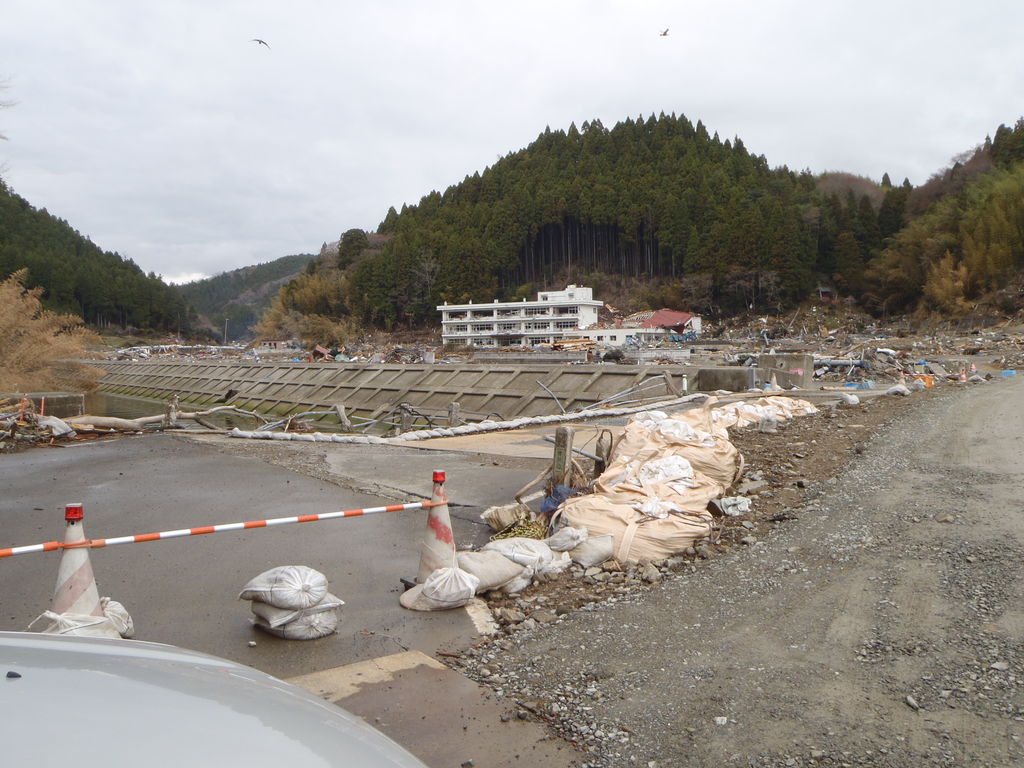

2011年5月25日撮影

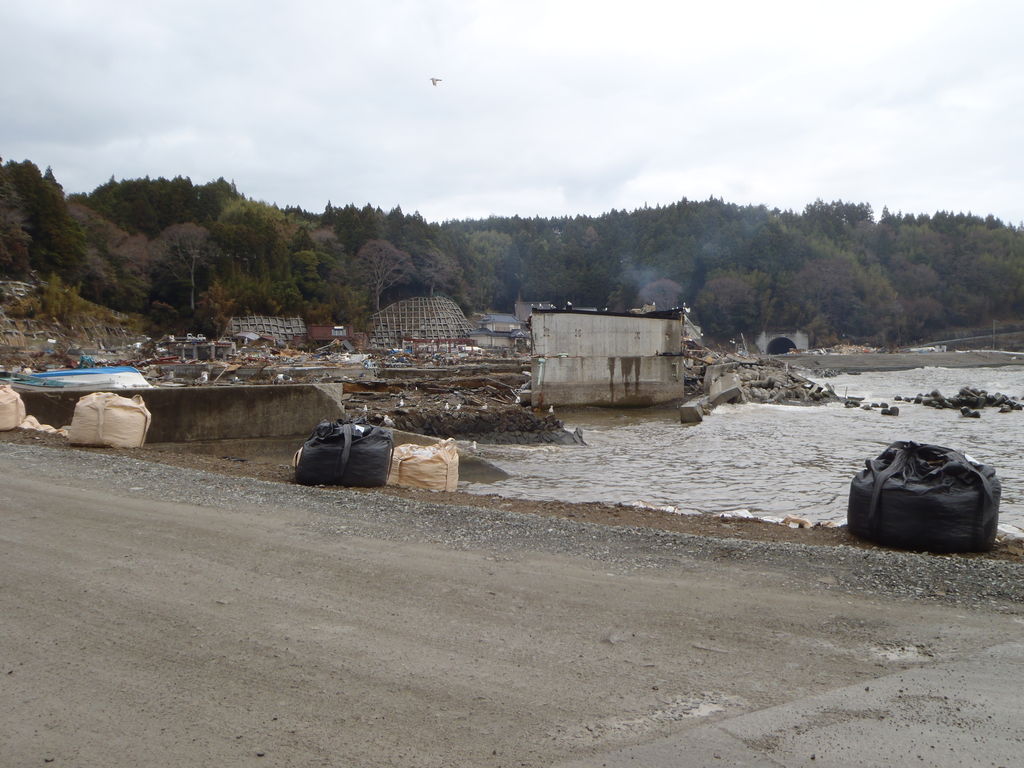

2011年4月20日撮影

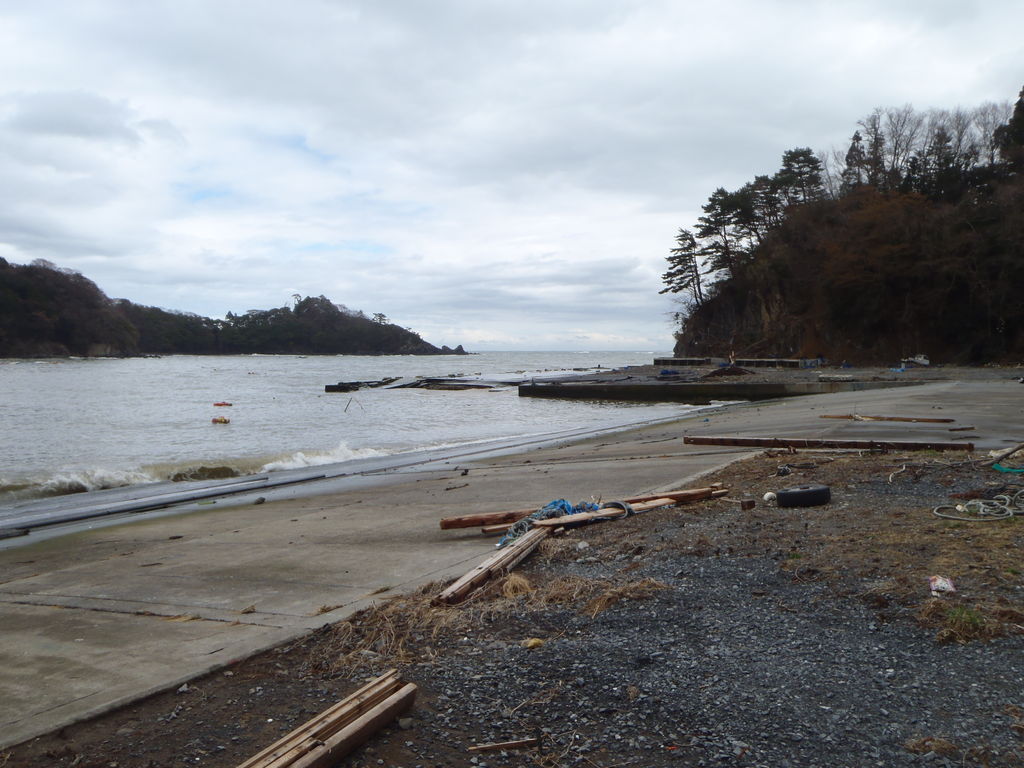

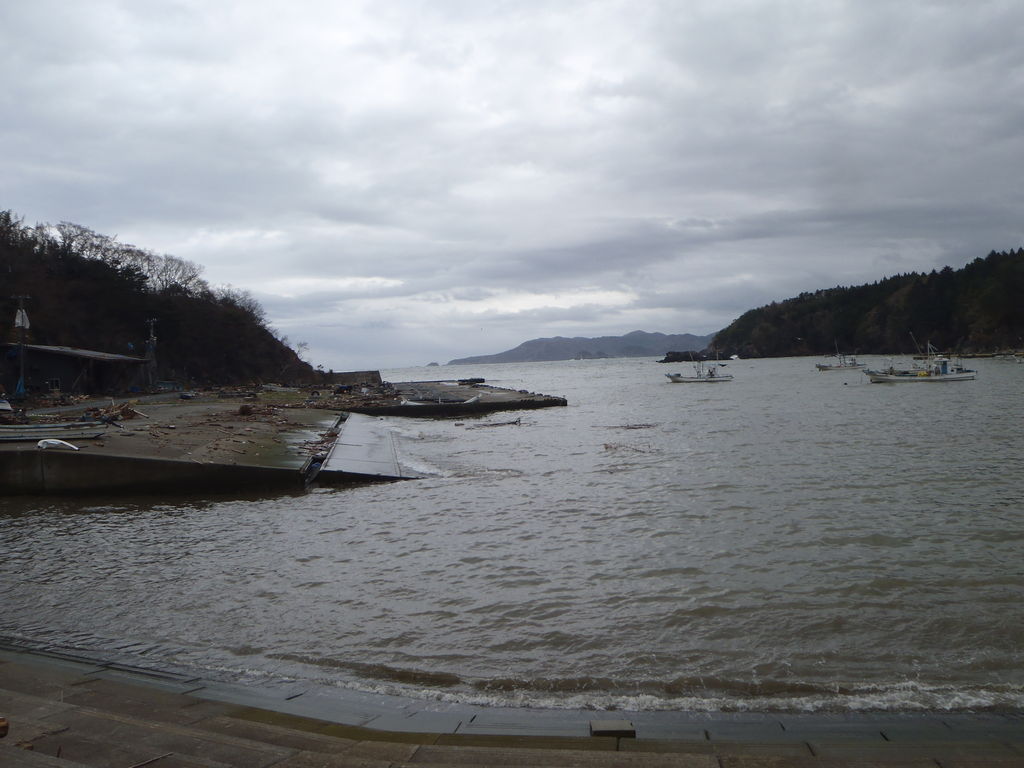

2011年1月12日撮影(震災前)

[TOP]
漁港の状況(2021年1月25日現在)
工事完了
常夜灯設置(ソーラー充電式LED常夜灯+通常タイプ)
国道工事完了
海岸沿いの防潮堤工事完了
2021年1月25日撮影

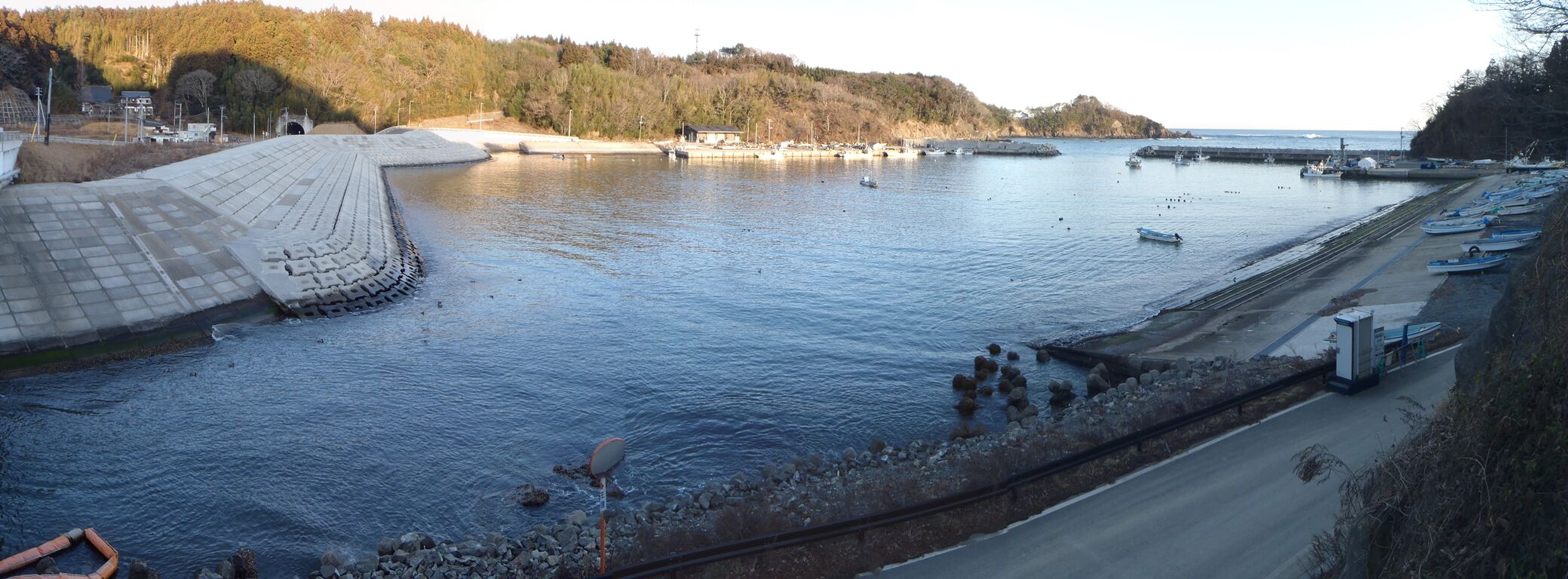

全景
2016年7月5日撮影

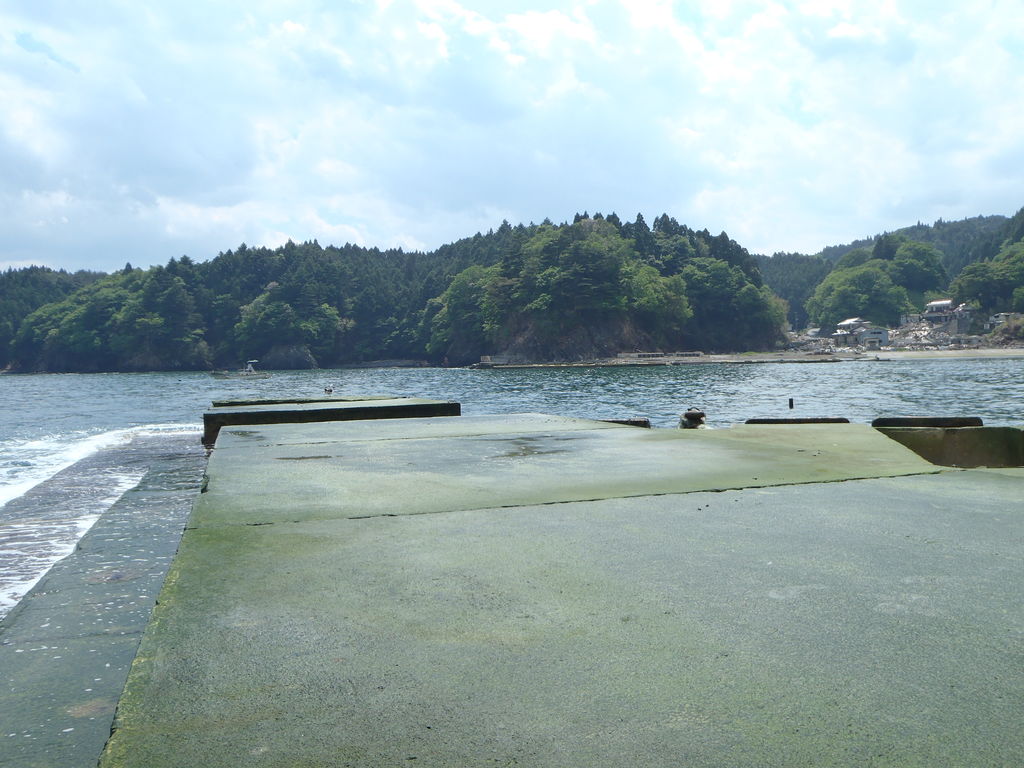

国道工事中
2016年3月2日撮影

東突堤

東岸壁

東岸壁

国道工事中

西突堤

西突堤

西岸壁

西岸壁

西側スロープ
2015年7月2日撮影




2015年4月9日撮影


東岸壁

西岸壁スロープ



西岸壁


橋工事中
2014年11月20日撮影

西側突堤工事完了


東側岸壁工事中

国道相川橋工事開始
2014年6月23日撮影


西側突堤工事完了

西側岸壁工事中

東側突堤工事中
2013年12月4日撮影

西側岸壁、全域工事中

東側岸壁、突堤、周辺工事中


2013年5月15日撮影

2013年2月14日撮影









2012年7月25日撮影






2012年1月11日撮影

2011年11月9日撮影





2011年9月28日撮影





2011年8月4日撮影


2011年7月6日撮影



2011年6月16日撮影


2011年5月25日撮影




2011年4月20日撮影








2011年1月12日撮影(震災前)
